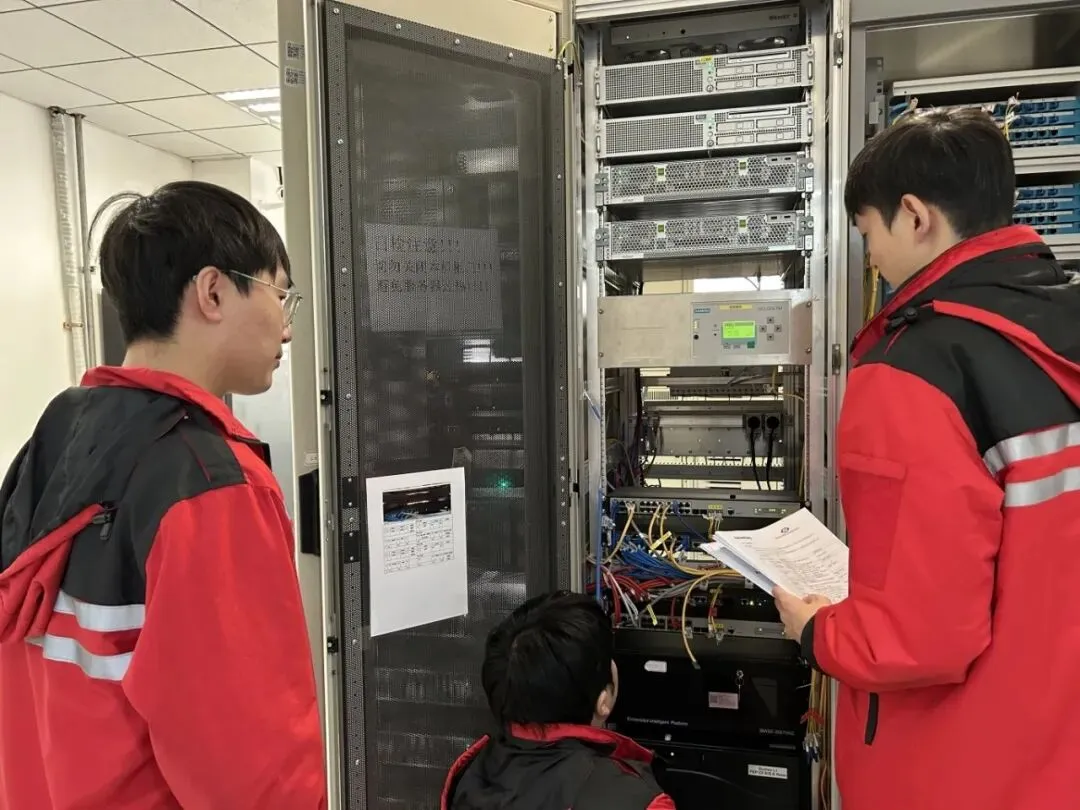

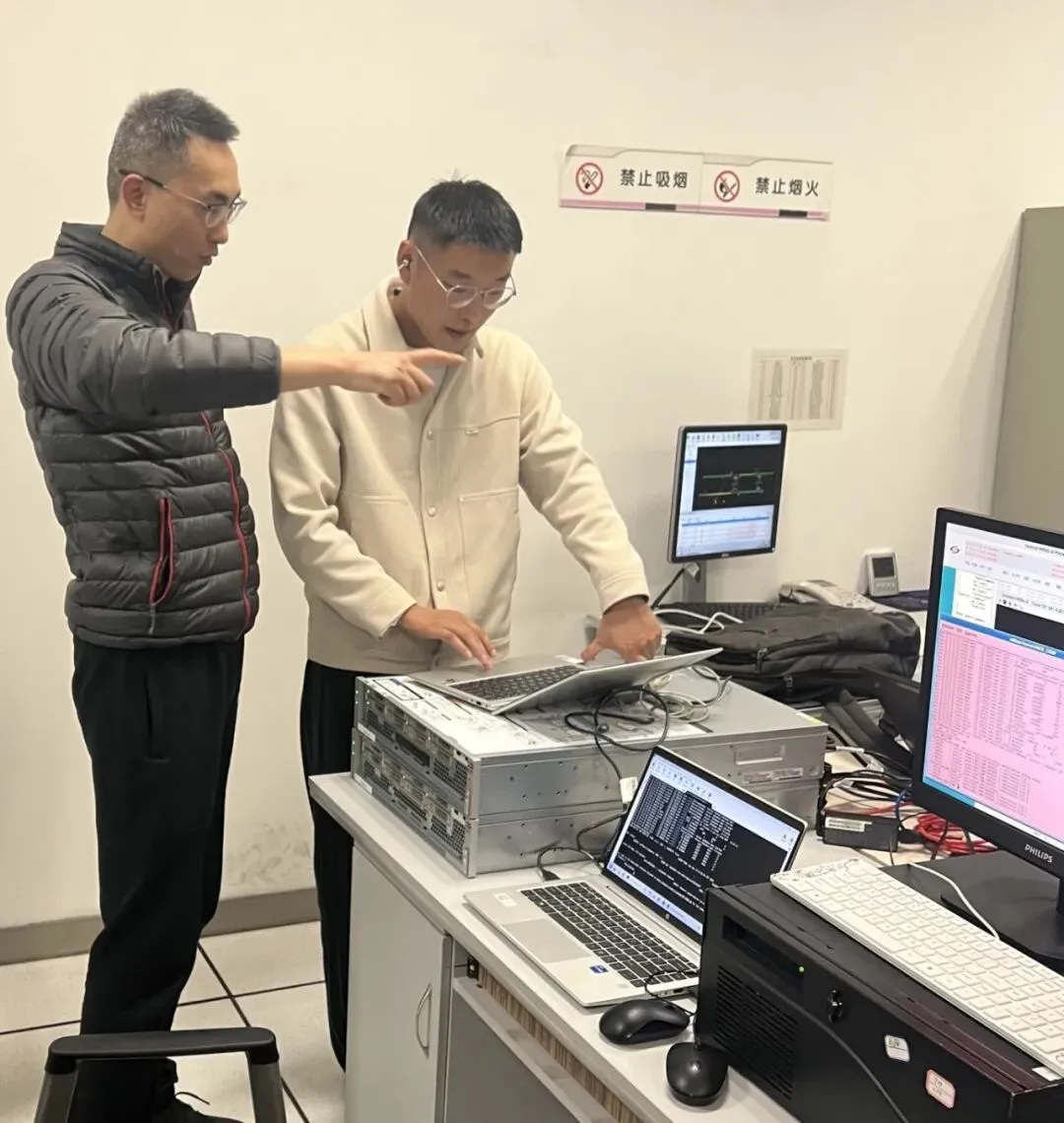

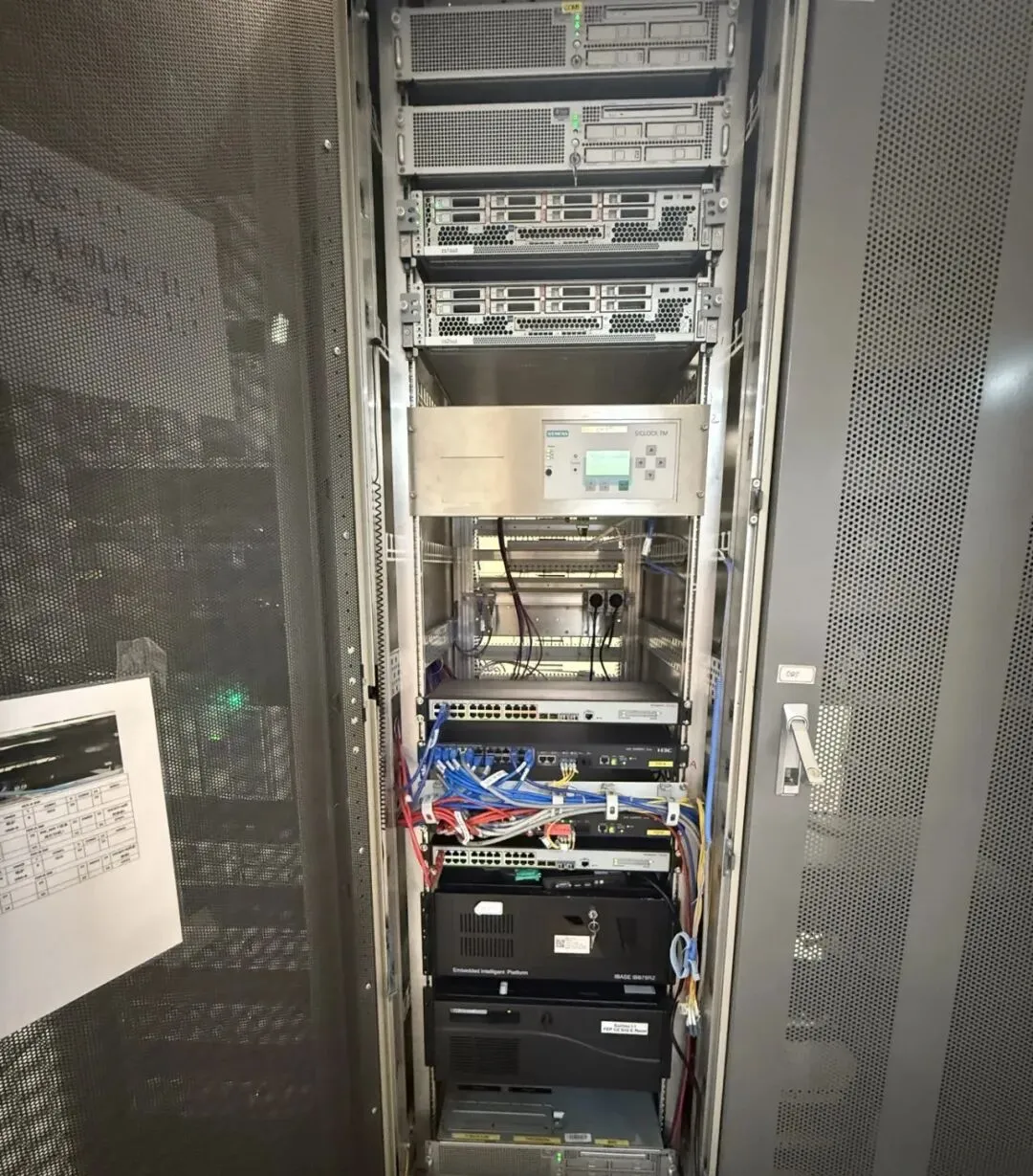

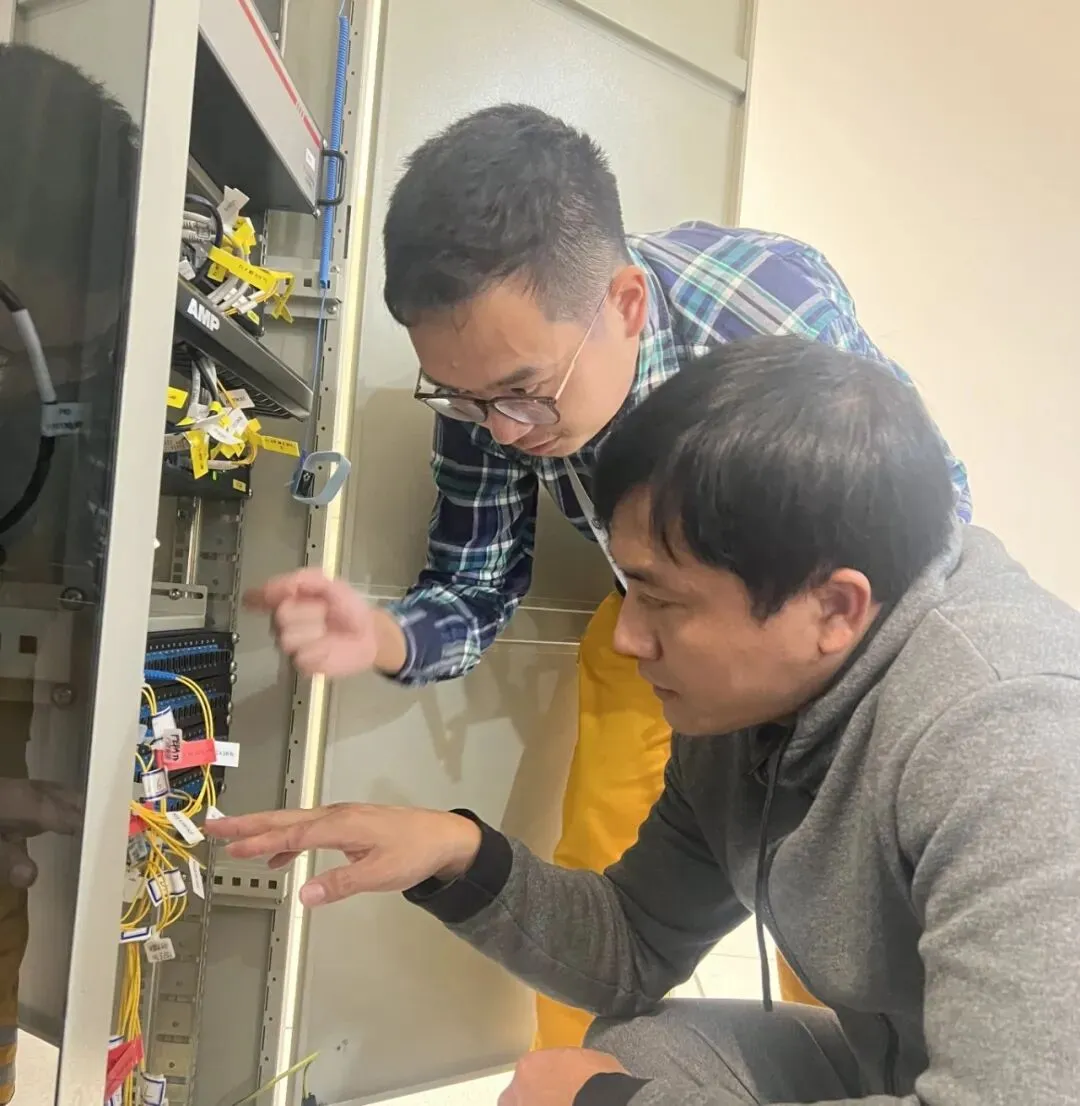

本次大修先后历经设备选型、软件安装、数据导入、平台搭建等约15个关键环节,自启动以来便面临多重挑战。4月至10月,两台全新服务器先后到货,技术团队利用提前搭建的专用测试平台,线下进行原7台服务器32根网线到2台新服务器4根网线的更换试验,同步开展为期30天24小时设备不间断测试,全面验证新设备运行稳定性和系统兼容性。同时,利用6个夜间运营间隙的作业窗口,进行新设备接入系统后的硬件启动、系统倒切、动车测试等关键流程测试。

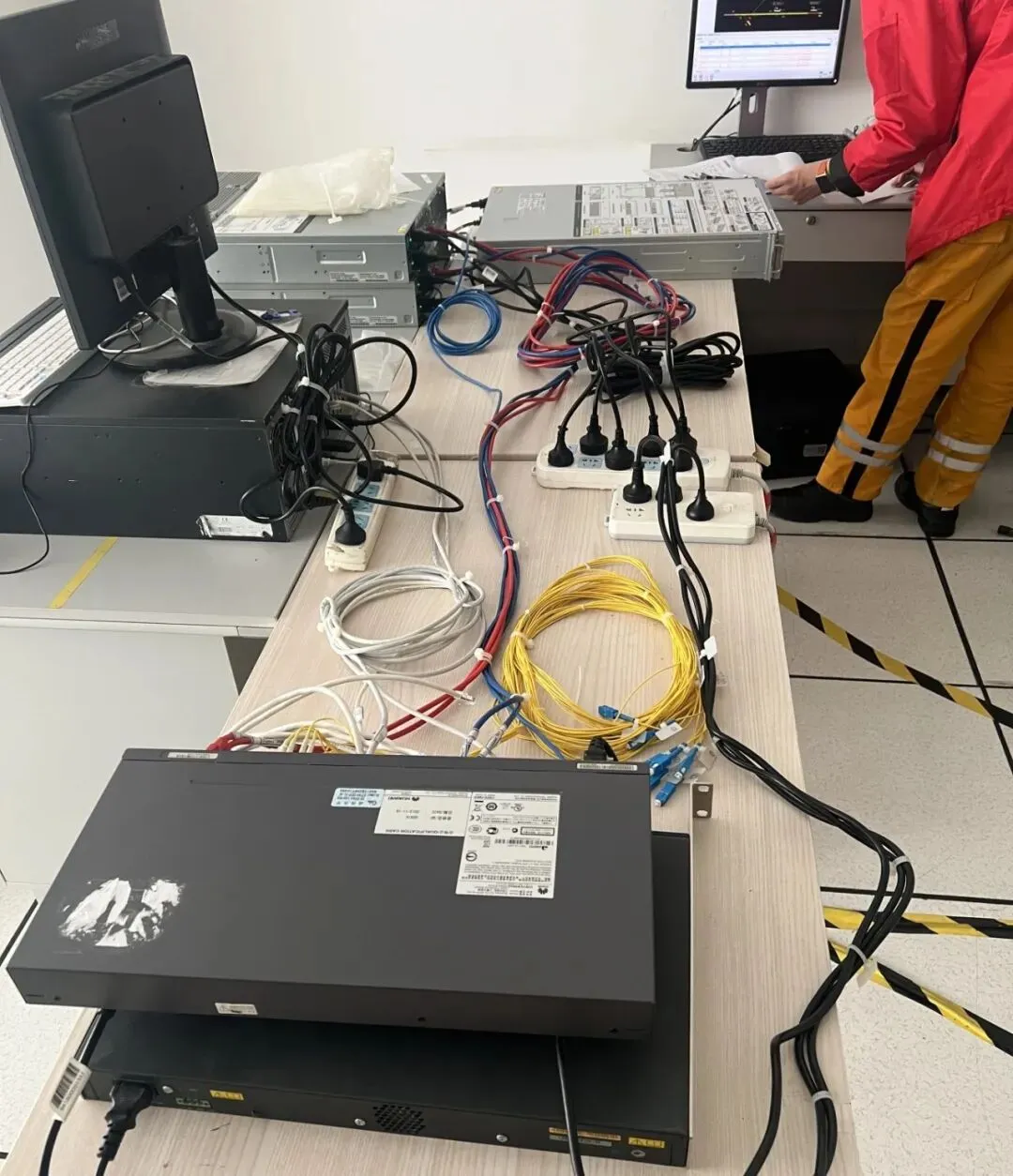

测试过程中,难题接踵而至。“新设备刚接入时,始终无法正常连接,我们反复检查、更换、测试网线和交换机,排除了硬件故障后,才发现问题是‘意料之外又在情理之中’。新设备采用的是千兆网络接口,而既有交换机是百兆网络,两者根本不匹配。”信号工程师陶冶回忆。随后团队紧急调配了两台不同型号的千兆交换机,连夜奋战完成网络配置测试。

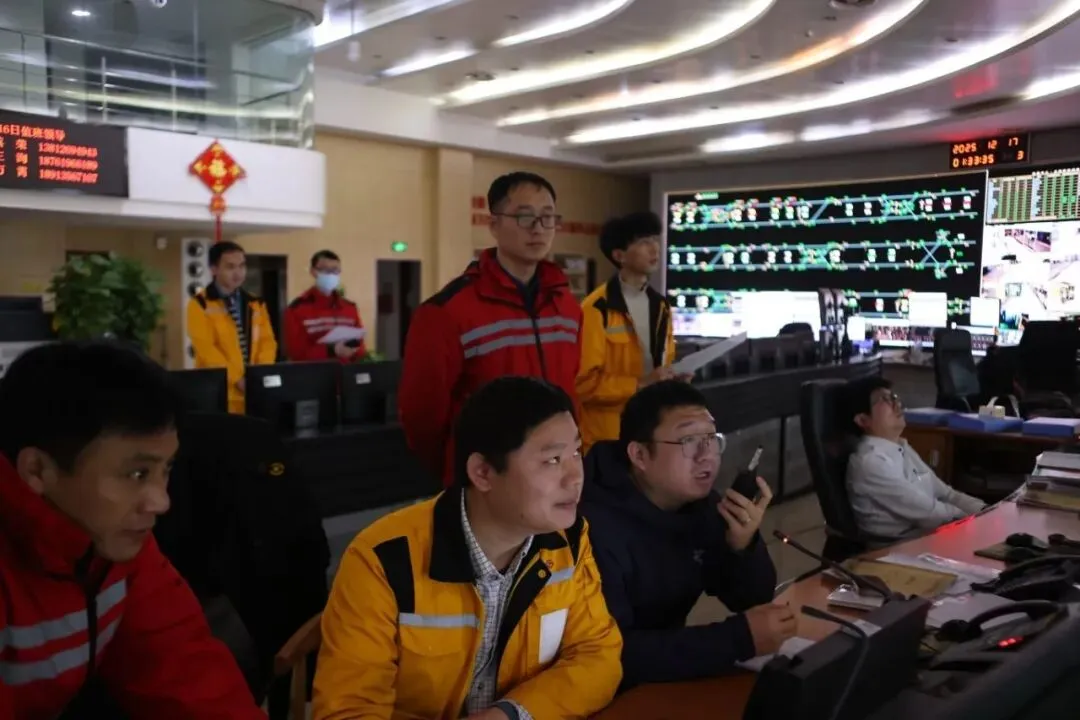

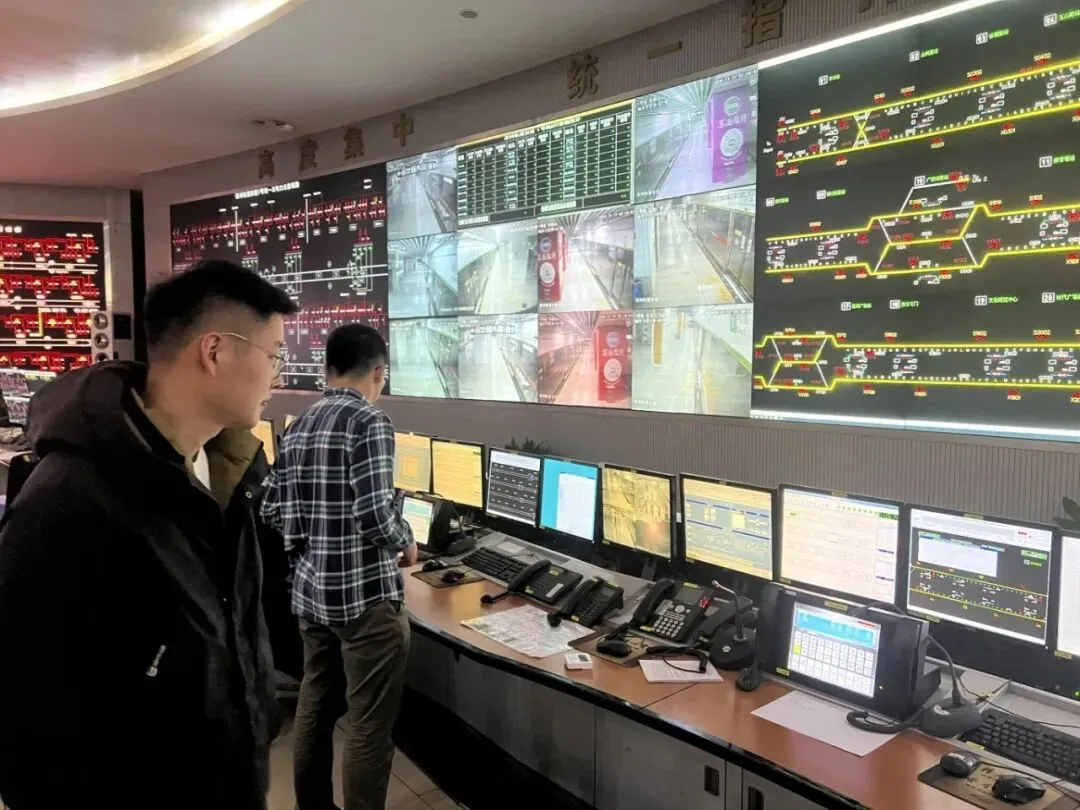

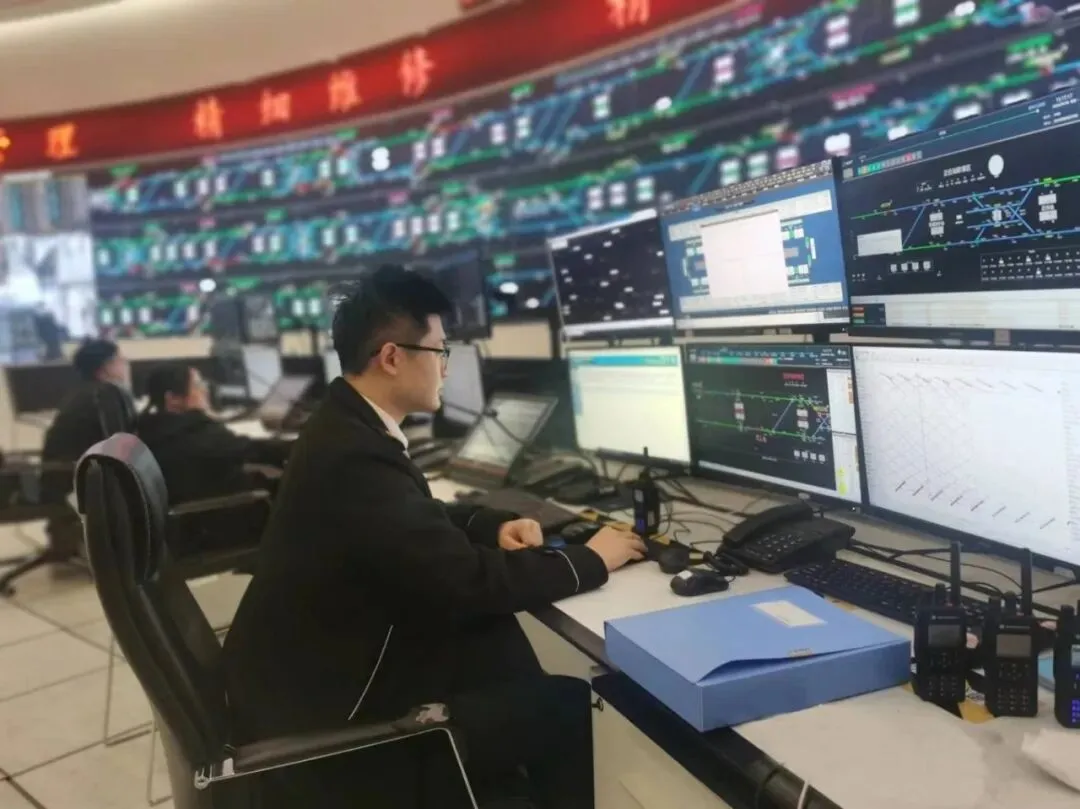

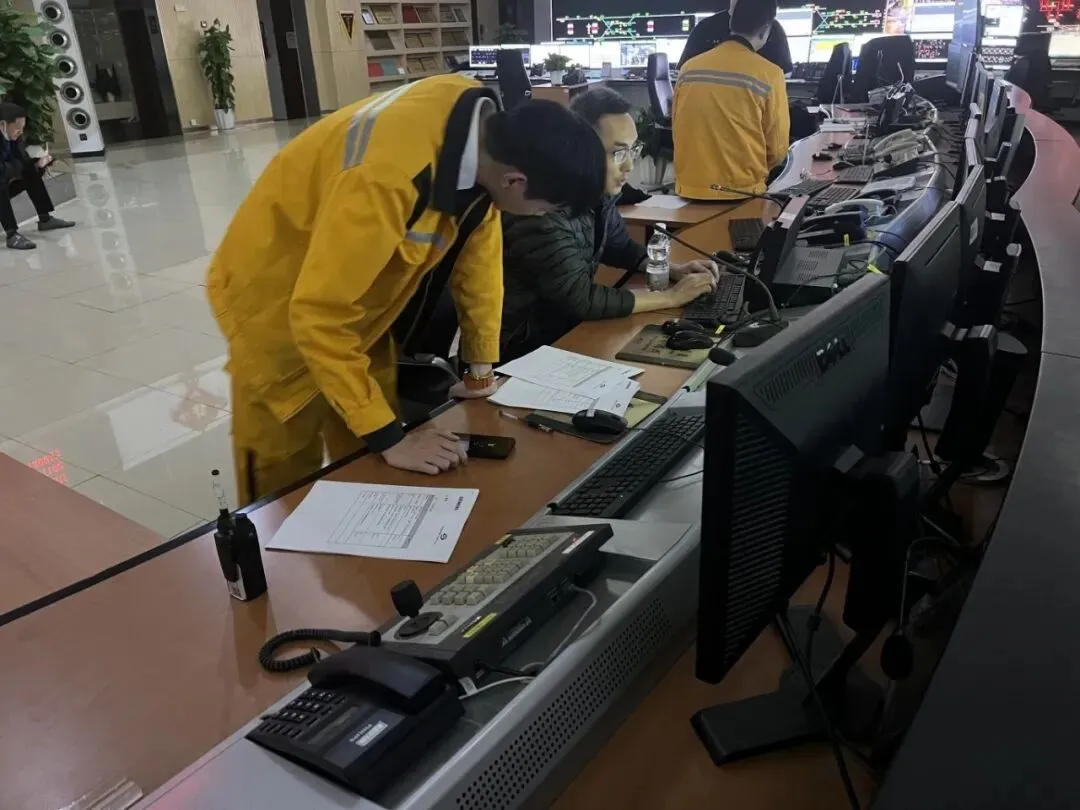

一波未平一波又起,设备调度大屏测试时始终无法正常点亮。“排查了很久才发现,网络通信连接协议已经从原来的Telnet升级为SSH,相当于设备间的‘沟通语言’变了,必须重新调试适配。”经过反复调整,最终实现了大屏的正常显示。
