安全强基丨鏖战七日,南京电厂01号启动变一体化综合治理圆满收官

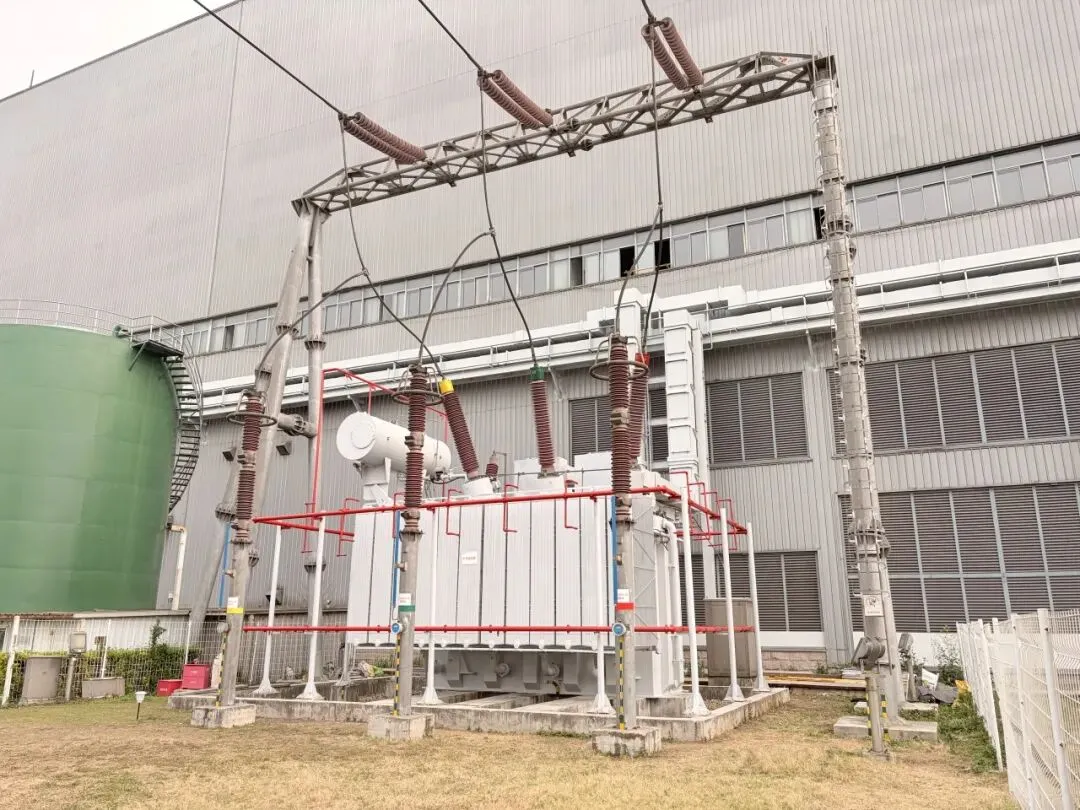

3月25日23时23分,随着运行人员确认各项参数稳定,南京电厂01号启动变顺利投运,标志着为期7天的01号启动变一体化综合治理圆满收官。此次检修是南京电厂2026年安全生产创一流、电气绝缘治理提升的关键工程,为打造集团公司高质量发展 “窗口电厂” 筑牢设备安全根基。
本次检修工期为3月19日至3月25日,涵盖启动变大修、共箱母线绝缘提升、通风除湿系统改造、保护装置改造、测控装置改造五大核心任务,作业点多面广、工序交叉密集,同步涉及高处作业、起重作业、有限空间等高风险环节,安全管控与施工组织难度极大。面对工期紧、任务重、风险高的多重挑战,设备、发电、维护、安监四部门同向发力,以周密部署、高效协同、硬核管控,打赢一场精准高效的设备检修攻坚战。
检修筹备阶段,发电部主动担当、靠前发力,精准负责停送电操作,科学编制启动变停电期间安全运行技术措施,量身制定紧急情况应急处置卡,并组织班组依托仿真机开展实战化应急演练,全面提升突发情况快速处置能力,为检修全周期安全平稳推进筑牢运行保障。

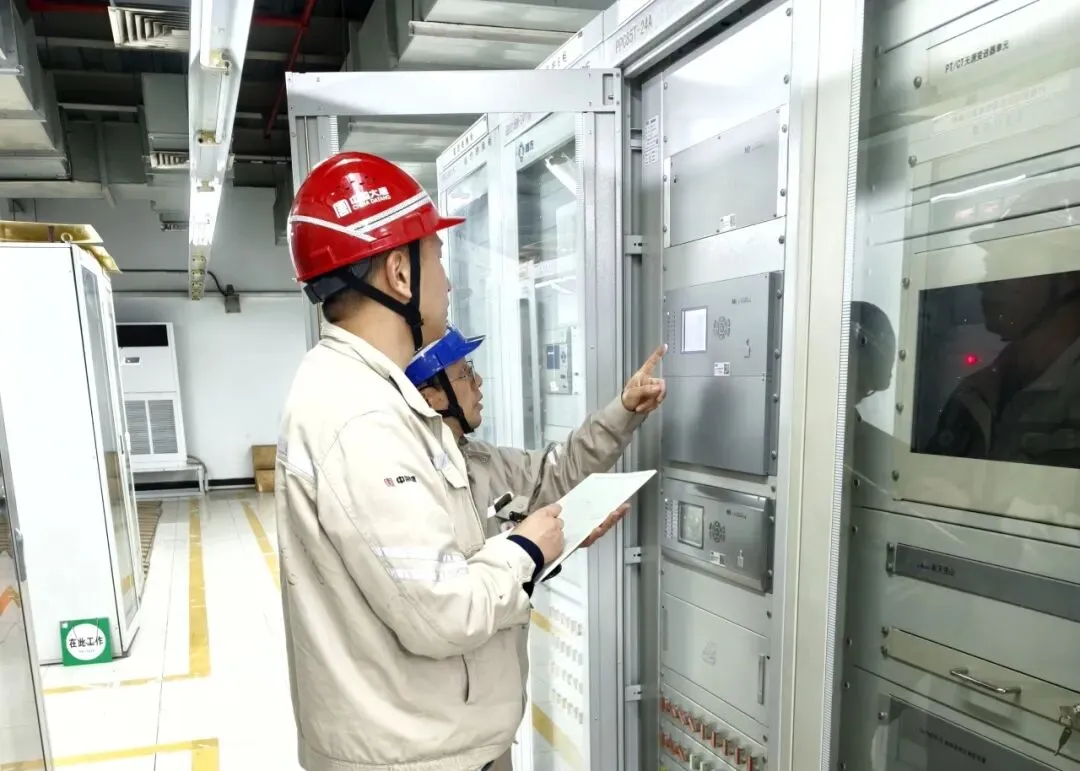

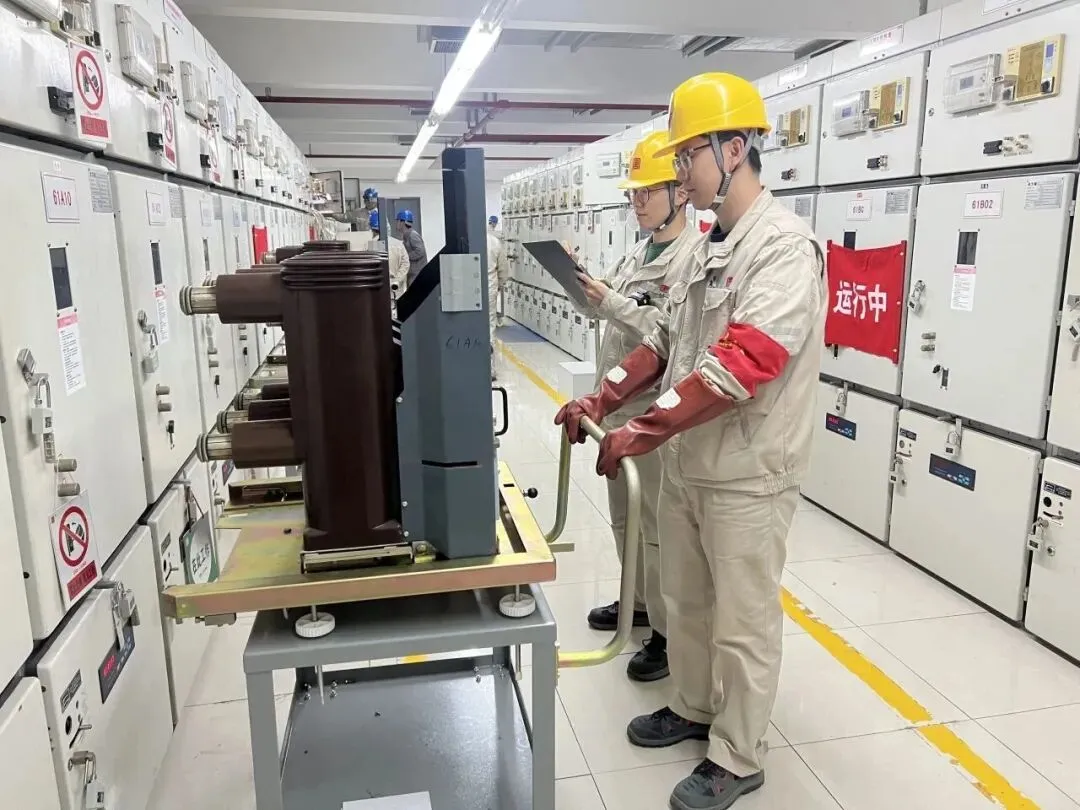

施工过程中,各部门无缝衔接、协同作战。设备部统筹技术方案、质量验收,严把工艺标准与试验数据;维护部分兵把守、昼夜攻坚,高效完成保护装置调试传动、省调对点等各项任务;安监部全程旁站监督、严抓细管,重点盯防高空作业、交叉作业、临时用电等关键环节。参与人员以“白加黑”的连续奋战姿态,在7天内高标准完成全部既定任务,实现安全零违章、质量零缺陷、进度零延误。

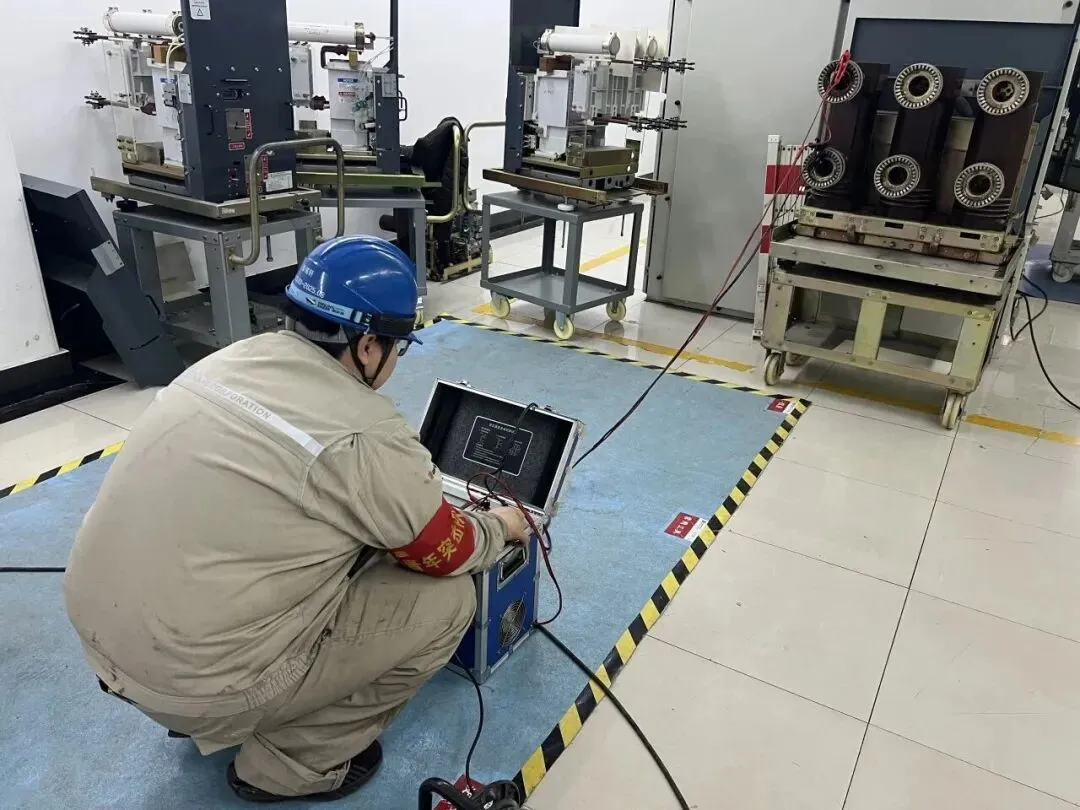

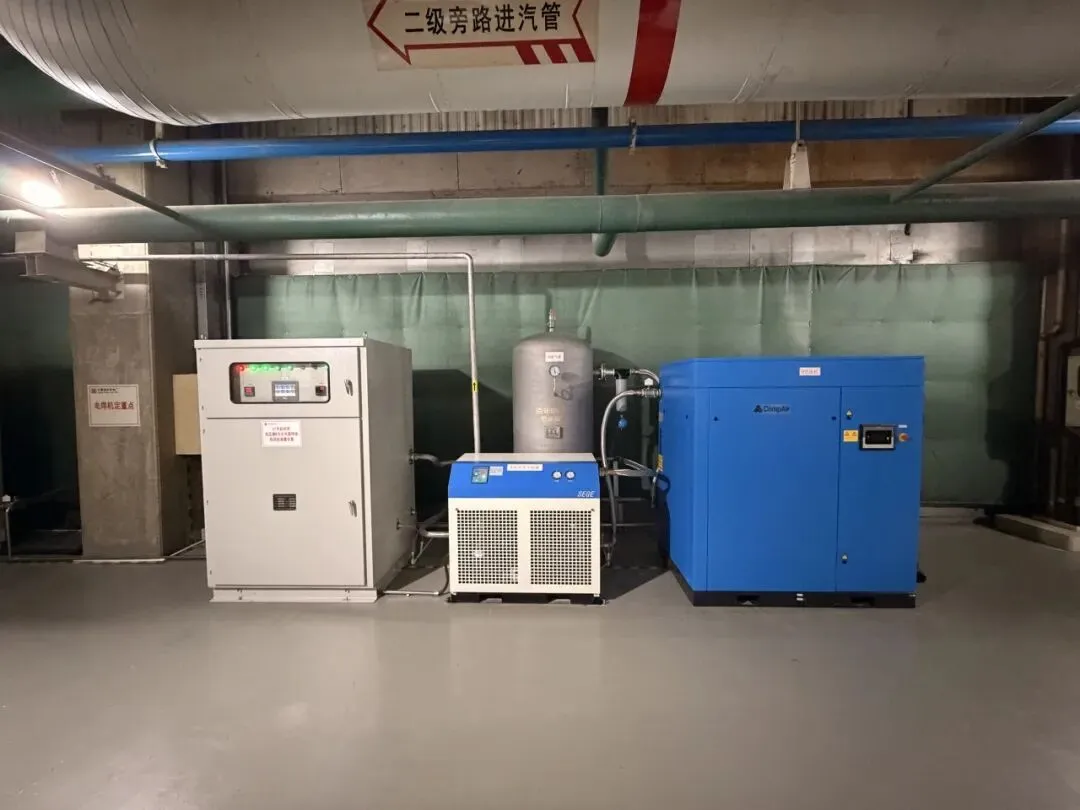

最终,01号启动变完成本体检修、密封更换、真空注油、试验验收及除锈喷漆,设备性能与外观全面提升;共箱母线完成绝缘子更换、密封处理、支架防腐,并新增通风除湿与温湿度监测装置,彻底消除绝缘隐患;保护测控装置完成新旧更换、调试传动、画面升级与省调对点,实现系统智能化、国产化升级。
此次01号启动变一体化综合治理,全面消除设备绝缘、密封、保护测控等潜在隐患,大幅提升启动变及共箱母线安全可靠性,是南京电厂深化设备治理、夯实安全基础的重要实践。
下一步,南京电厂将以此次检修为新起点,持续秉持 “马上就办、真抓实干” 的工作作风,以实际行动树立和践行正确政绩观,打造阳光生态、厚植卓越文化,为打造集团公司高质量发展 “窗口电厂” 注入强劲动力,以优异实绩助力年度各项目标圆满完成。
