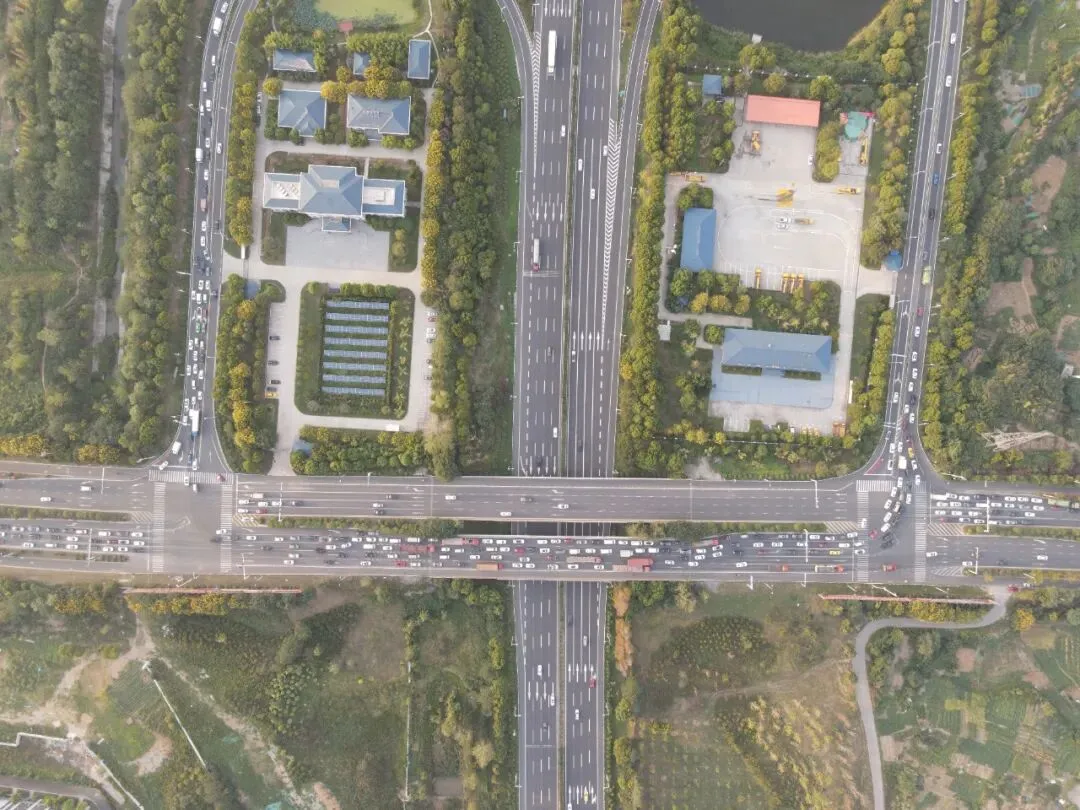

结合工程改造、交通管理、智慧赋能三大举措,通过车道拓容、机非分离、道路拼宽等工程手段夯实通行基础,依托信号优化、潮汐车道、联动疏导、错峰施工等管理举措疏解车流,搭配智慧技术强化动态管控,提升互通路段通行效率与交通安全水平。

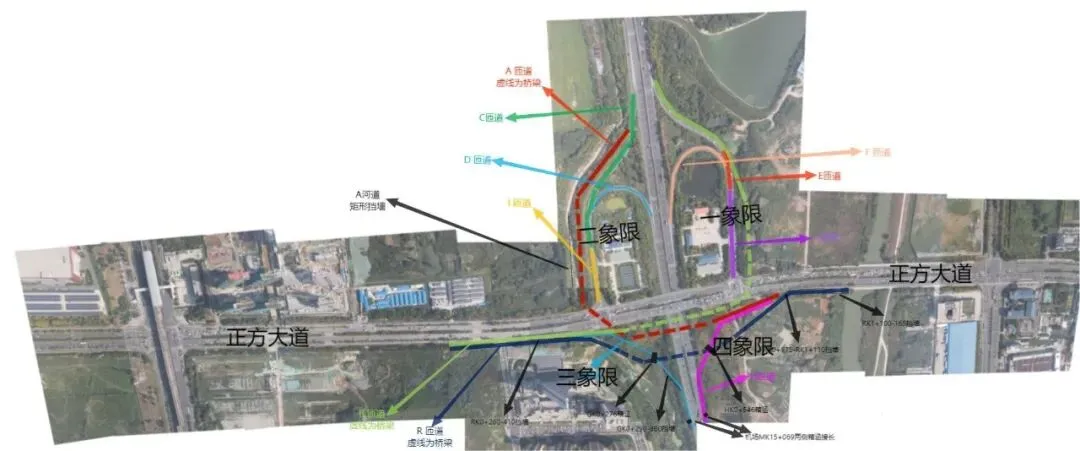

✅工程“硬扩容”,打通“物理梗阻”。南京交通首先在物理空间上做“加法”:将西匝道进口道由1股增至2股,增设1条专用左转车道,同步将渐变段延长至120米。地面道路正方大道由双向六车道拓宽为双向十车道,改造里程约2公里。同时,压缩中央分隔带,新增左转待转区,实现机非分离。
✅管理“精统筹”,盘活“存量资源”。引入自适应信号控制系统,早高峰左转绿灯时长延长30%,并设置潮汐可变车道。针对施工带来的影响,实行“错峰施工”——白天仅进行非占道作业,夜间22:00至次日6:00进行占道施工。同时,联合导航平台,在翠屏山互通、南庄枢纽提前发布绕行信息。
✅智慧“强赋能”,实现“秒级响应”。通过高清智能监控与无人机巡查,实现施工区域全覆盖。一旦发生事故,自动报警时间缩短至2分钟,确保15分钟内完成处置。设置可变情报板,实时发布拥堵时长、绕行路线。
