聚力攻坚 赋能焕新——南京禄口导航台顺利通过特殊校验,台站电缆更新工程圆满收官
随着南京禄口导航台顺利通过特殊校验,台站的电缆更新工程圆满收官。本次电缆更新工程历时十天,特殊校验历时三天,民航江苏空管分局技术保障部导航保障室全力以赴,旨在确保工程安全高效进行、设备各项指标符合规范标准。本次特殊校验结果显示,设备相关参数明显提升,空间信号明显改善,限用范围较上次定期校验结果减半。

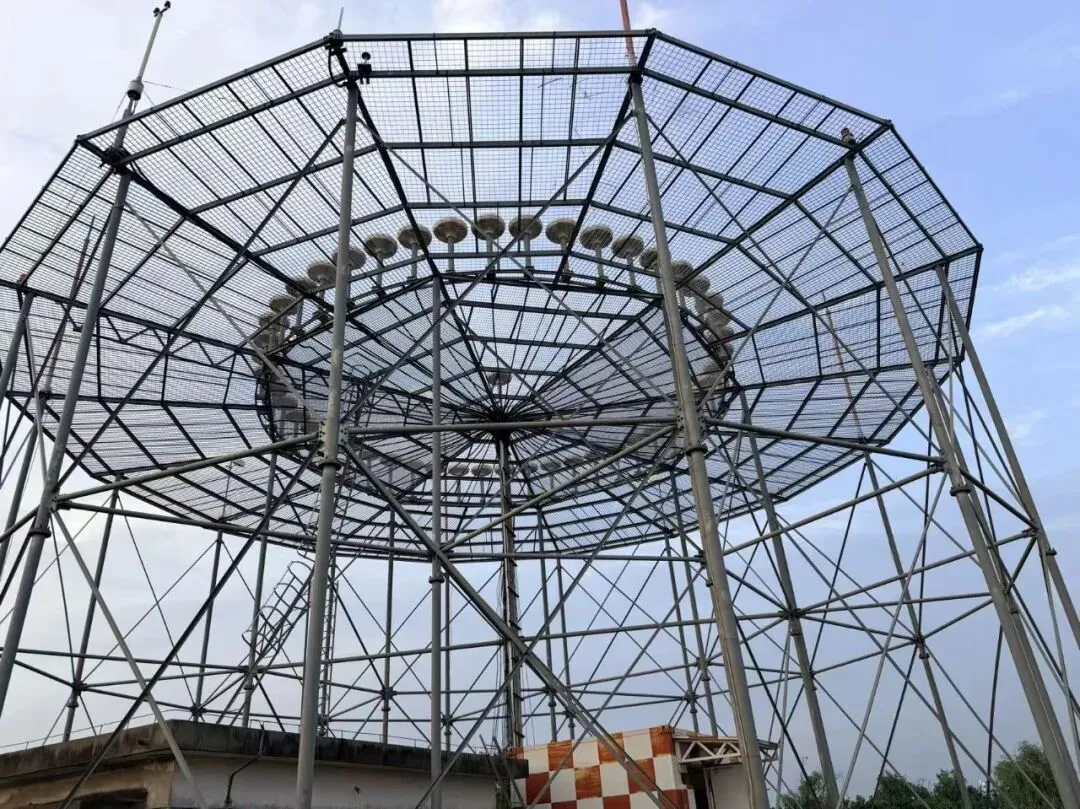

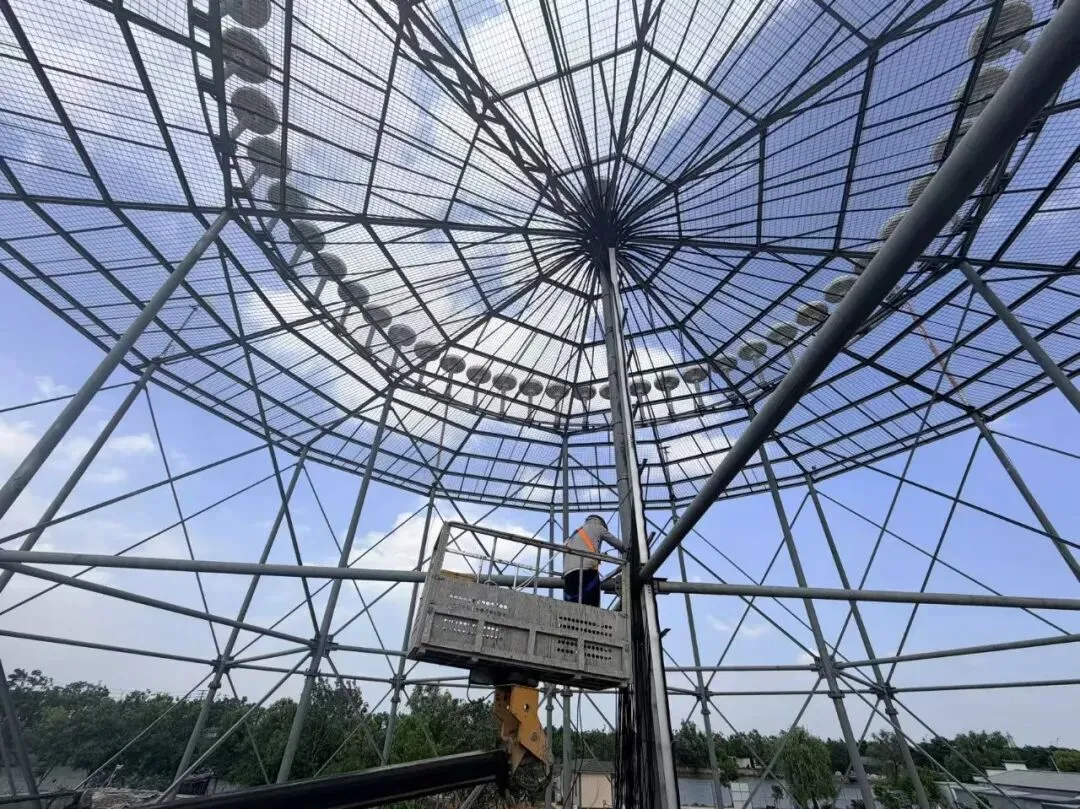

由于禄口导航台DVOR设备已处于设备生命周期末期,性能存在下降趋势,经科室技术人员测试以及导航专家论证后,导航保障室决定采取措施——对禄口导航台进行改造升级。改造升级项目重点针对DVOR的易受外界环境影响而性能衰退的射频电缆,将49根发射天线电缆及2根监控天线电缆全部更换。

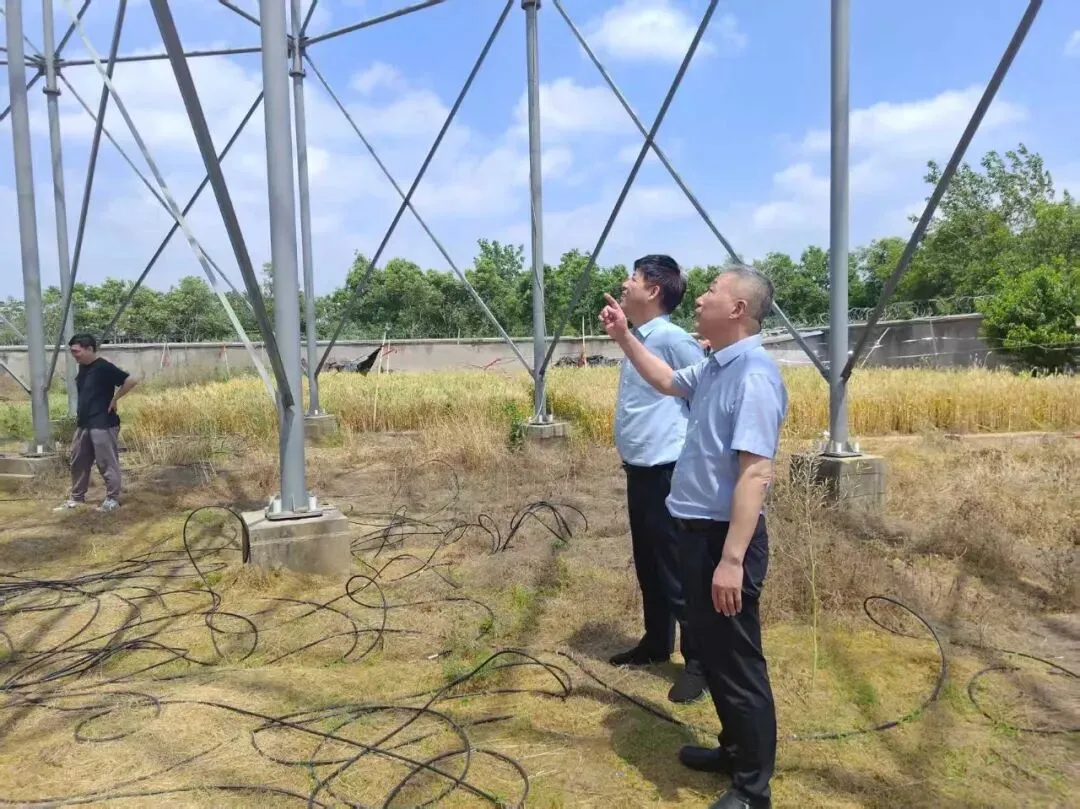

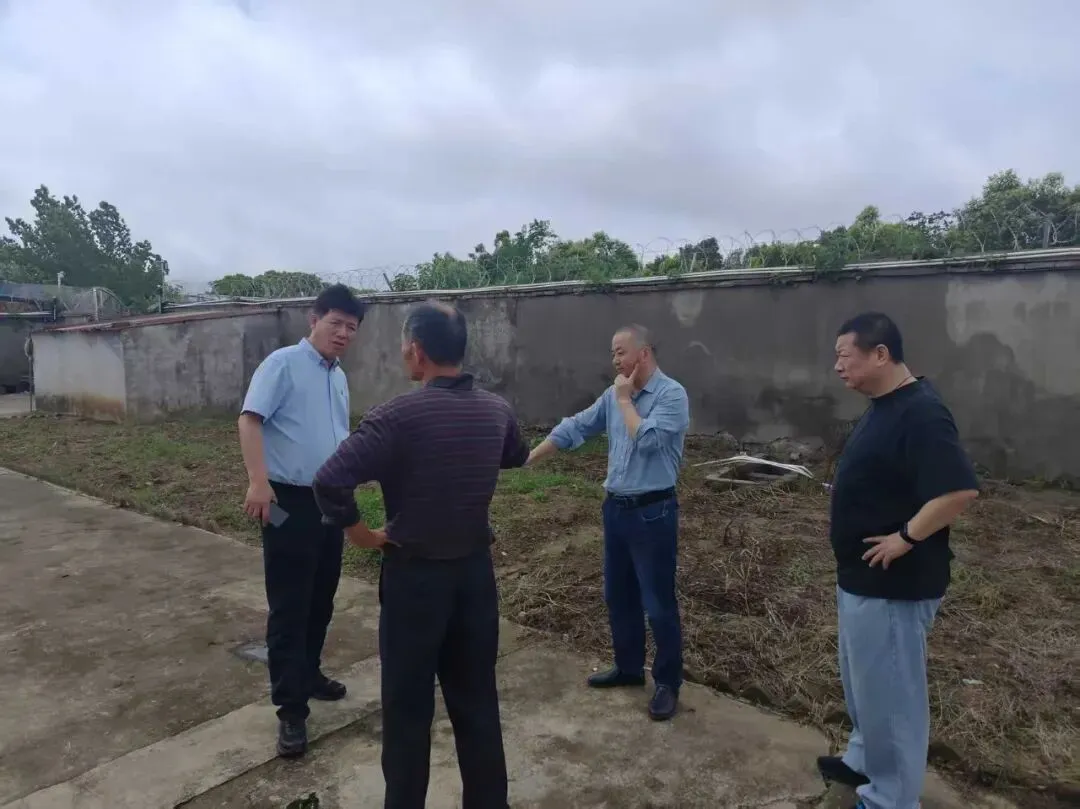

立项初期,科室提前编写施工方案,利用双重预防机制对工程进行安全评估,针对存在的危险源建立多条管控措施,并通过了分局安全管理部的安全评估会议。项目开工后,导航保障室全员积极参与,并成立专项工作小组,对施工过程实行全天候监督,严格落实安全生产要求、把关民航导航设备技术标准,在保证不影响其他设备的情况下全链条推进旧电缆拆除、新电缆敷设修剪及设备参数调试等各环节工作,确保工程高质高效进行。

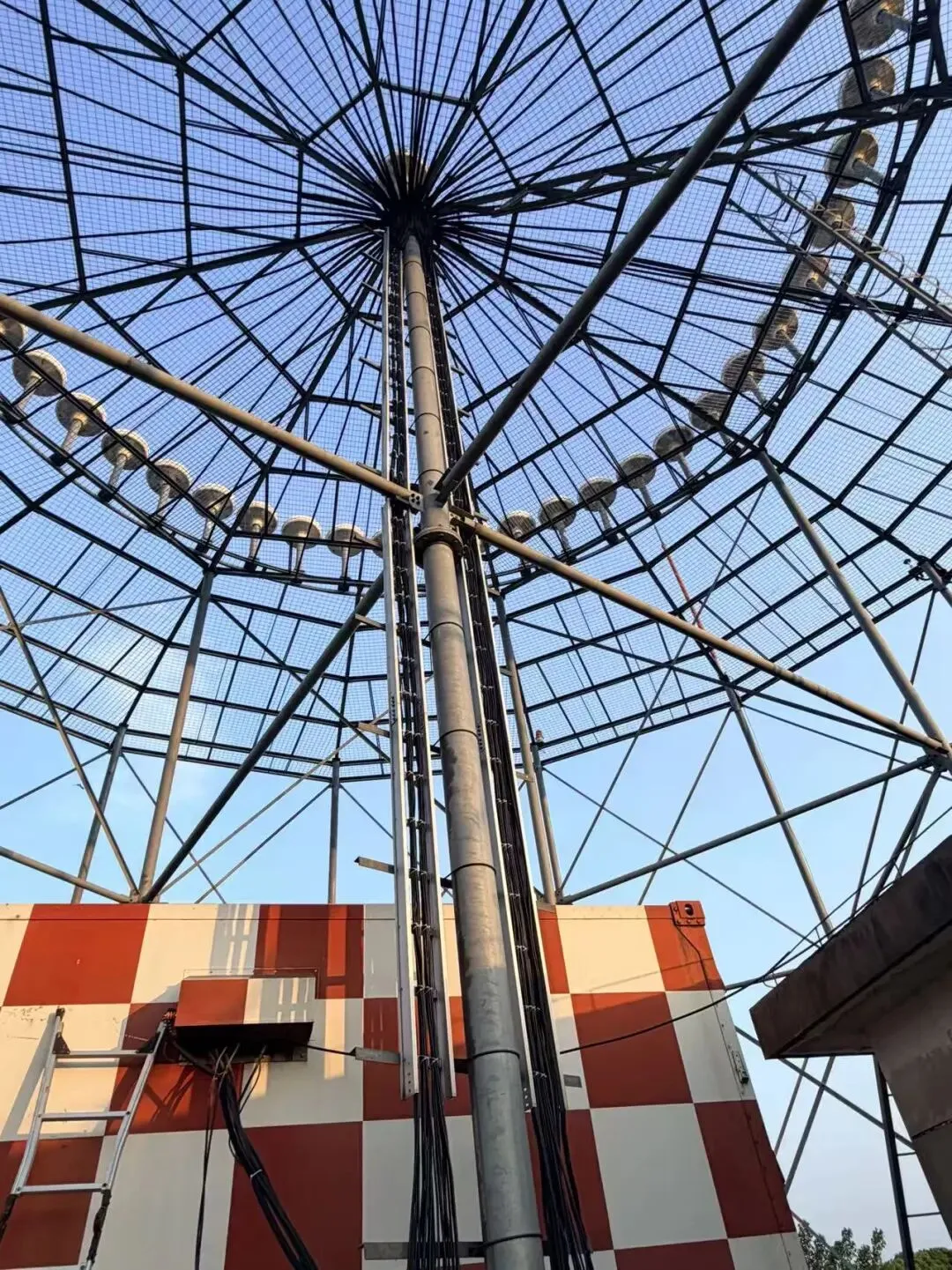

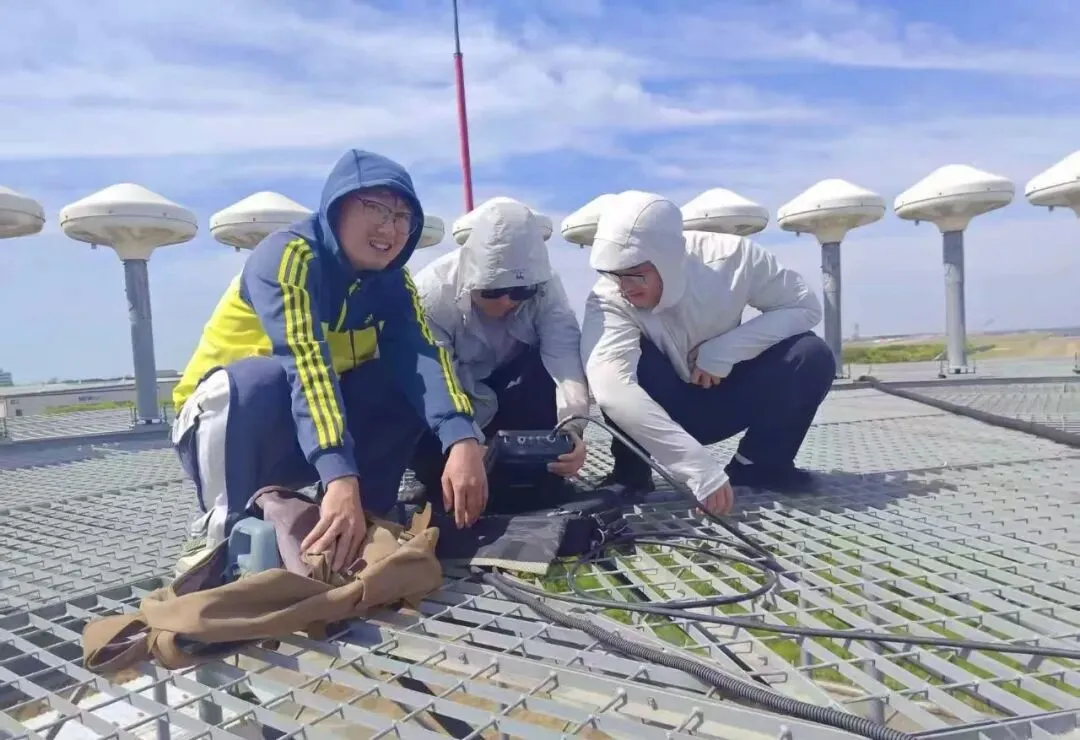

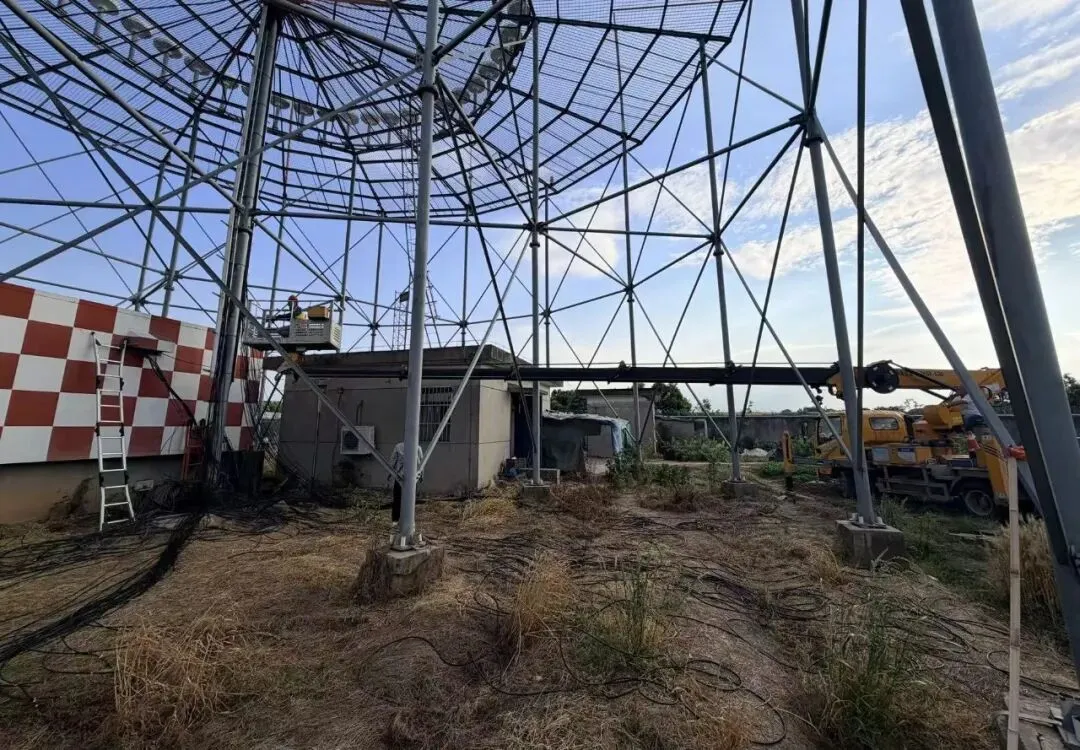

面对工期紧、任务重的挑战,专项工作小组成员不畏酷暑、加班加点,与施工方工程师一同攻坚克难,三天完成49根旧电缆妥善拆除,五天完成49根新电缆的敷设、修剪、固定,两天完成设备测试及地面调试工作。与此同时,科室通过部门协调,联合分局综合业务部积极推进台站周边电磁环境整治工作。

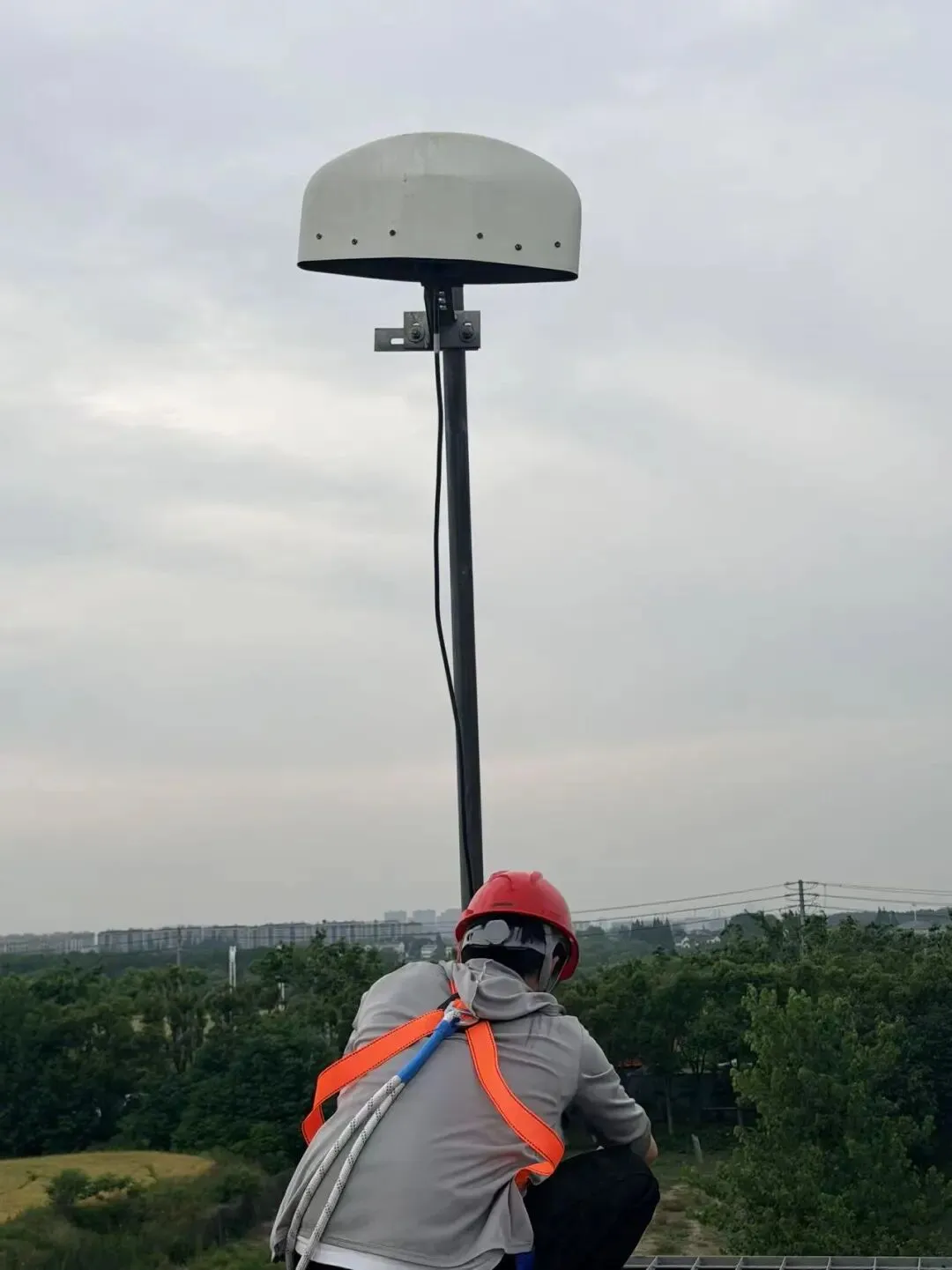

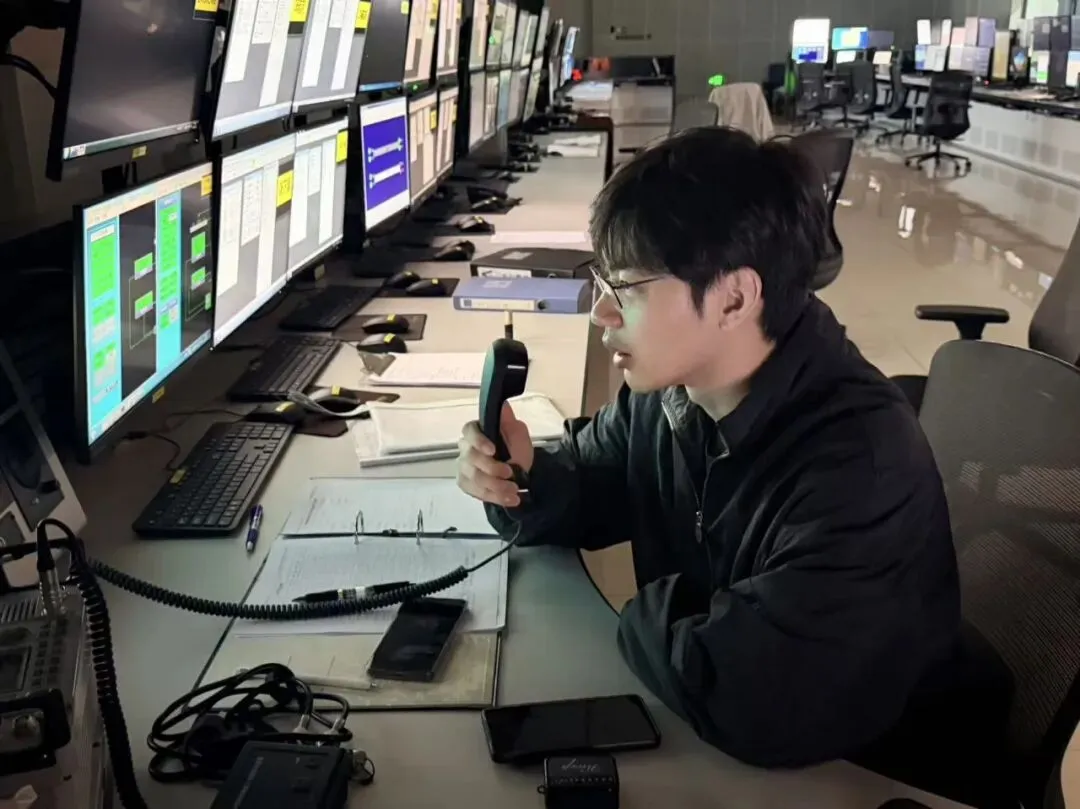

进入飞行校验阶段,导航保障室全员立刻转变身份,火速进入状态,配合校验机组对禄口台执行等同于投产校验的特殊校验,科室在保证不影响白天正常值守前提下,每日凌晨四点半至八点半进行飞行校验工作。经过全员不懈努力,最终得到了理想的校验结果,并且限用情况得到改善。完成特殊校验后,导航保障室全员又马不停蹄地开始本场四套盲降的定期校验工作。
禄口导航台的改造升级与特殊校验的成功完成,离不开技术保障部和分局其他相关部门的紧密协作与配合。各级领导高度关注工程进度与施工质量,各部门共同努力,旨在保证禄口导航台在特殊校验中能顺利通过。
本次禄口导航台特殊校验全面检验了禄口DVOR设备的性能和精度,间接验证了电磁环境整治和设备改造升级的成效,为保障飞行安全奠定了坚实的基础。未来,江苏空管分局技术保障部导航保障室将延续此次攻坚作战、团结协作的优良作风,持续提升导航保障能力,为民航高质量发展贡献空管力量。
