中建三局华东公司承建的

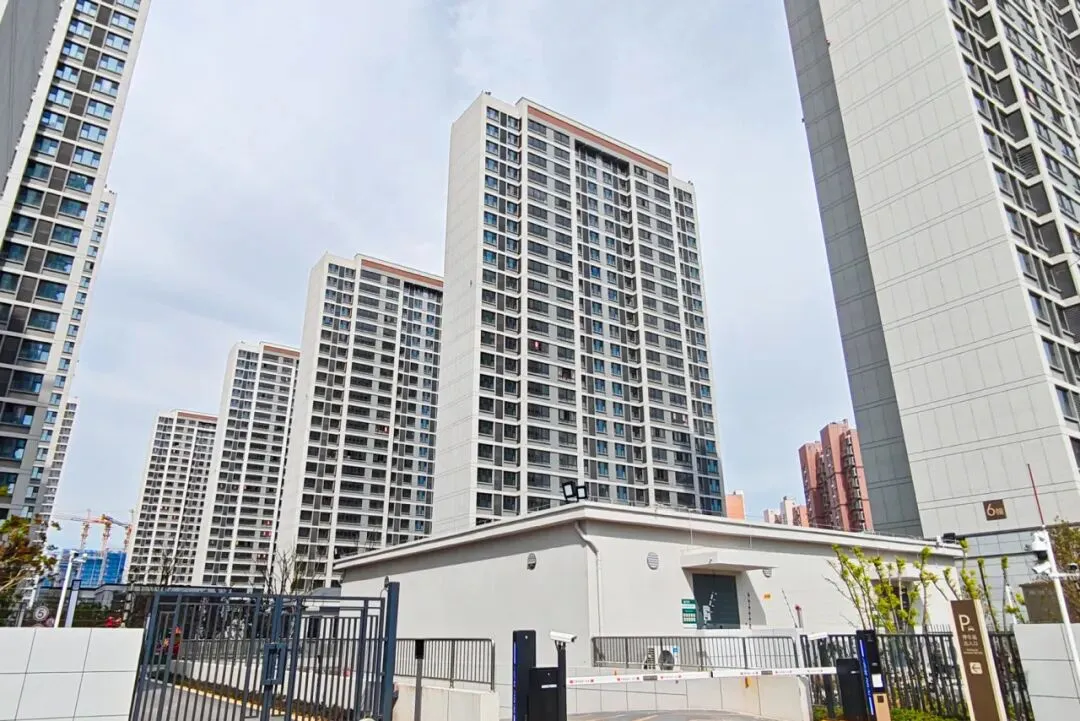

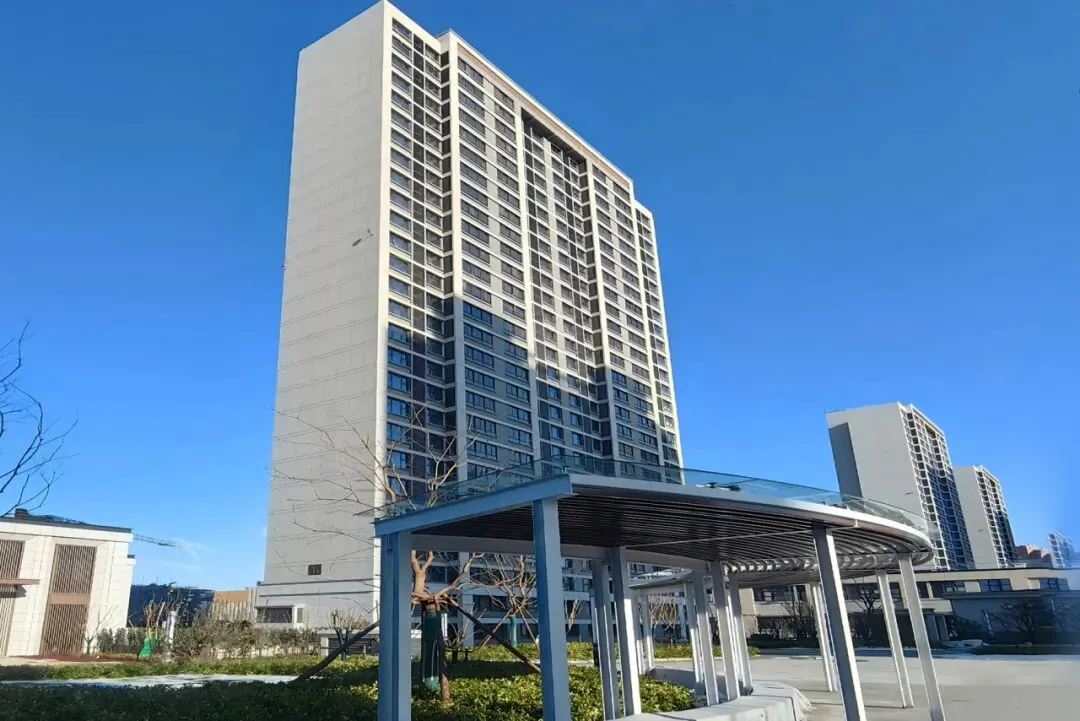

南京盛江花苑九期安置房配电项目
交房启用
项目位于南京市江宁区滨江开发区
总建筑面积约33.5万平方米
是区域重点民生工程
公司负责内容为其电力系统建设

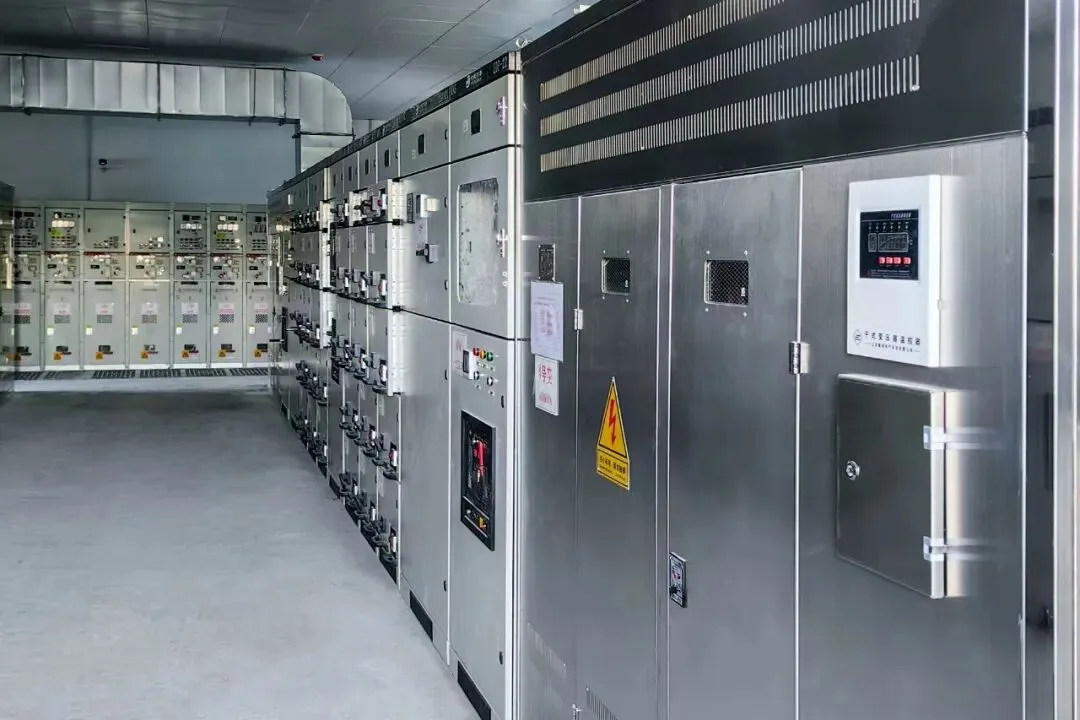

包含8个配电房
4个开关站的基础和设备安装
近700台配套充电桩

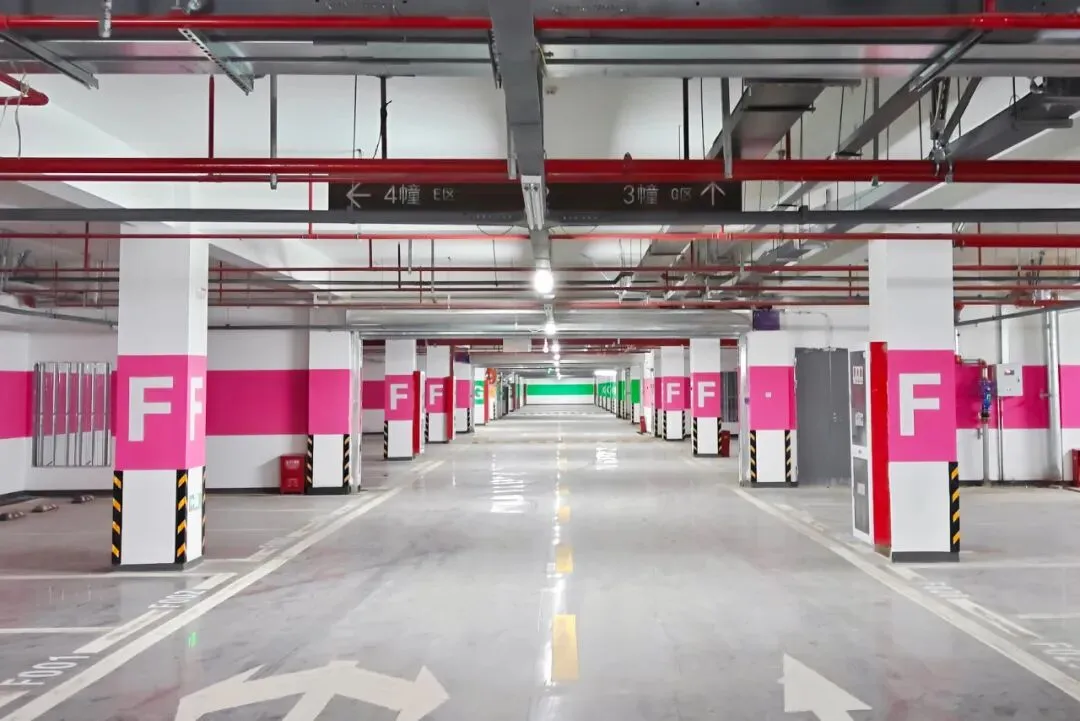

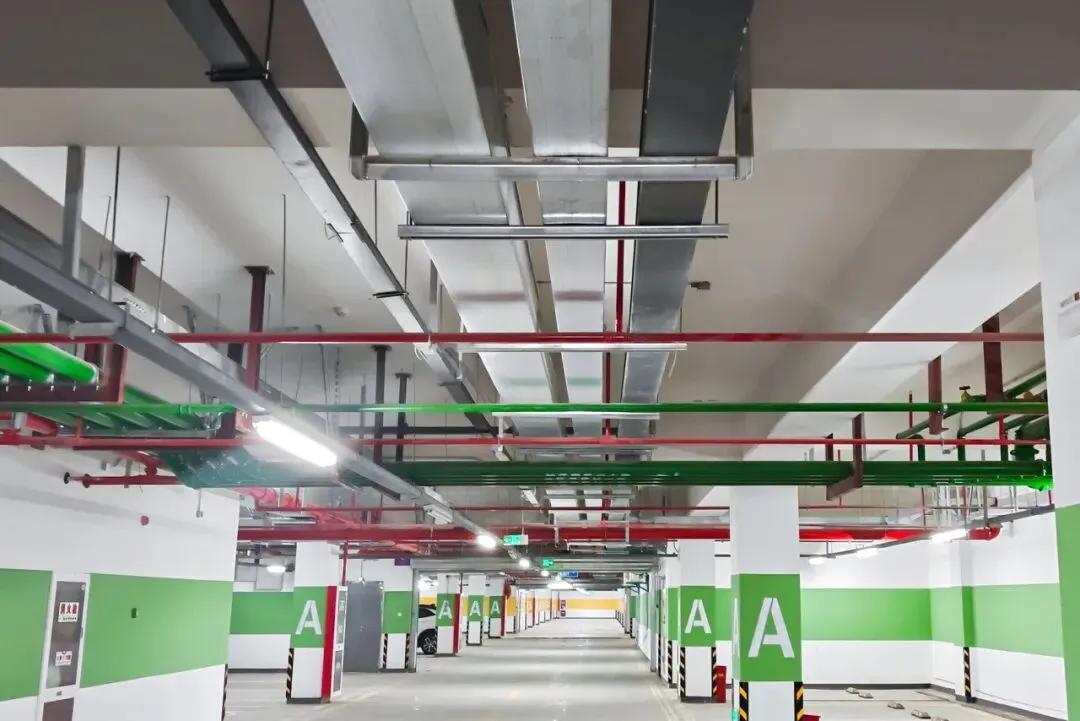

5万多米电缆和居民入户电表安装
为1659户回迁居民“点亮”品质家园
聚力成势,分秒必争
项目机电作业面全面展开后
有效施工时间极为紧张
项目统筹调配140余名专业建设者
仅用10余天完成7万米电缆敷设任务
以扎实的日常管理和高效的工序衔接
提前2个月达成通电条件
获建设单位表扬信
链通保障,无缝衔接
面对电缆等关键材料供应周期长的挑战
项目机电团队提前启动协调机制
主动对接供应商与物流单位
开辟物资采购专项通道
优化排产、调配和运输环节
通过“零等待”接驳确保材料及时进场
为后续交房启用提供坚实保障
科技赋能,匠心筑梦
项目机电团队将BIM技术
贯穿电缆敷设全过程
预先模拟路径、规划防损伤方案
大幅提升电缆绝缘完整性
同时选用多线束电缆敷设装置
在路径上设置自适应滚轮组和限位装置
实现多根电缆同步平滑移动
减少拖拽摩擦
在提高效率的同时确保无扭曲损伤
以扎实的敷设品质
为“安居梦”保驾护航
