南京大学实验楼(原化学楼)位于鼓楼校区西北角,北临北京西路。该楼始建于1981 年(1985年完工);2015 年,化学院整体迁往仙林校区;2018年,实验楼启动一期改造,范围为主楼首层及4-11层;2020年,启动二期改造;2022年7月,改造完成并投入使用。整体历时5年。

改造后的主楼首层、4-11层,供医学院使用;2-3层,为化学院新生教学用房;临近北京西路的平房及内院空间,打造为交流、休憩、学习于一体的后花园。前文更新改造 | 实验楼内院及北翼平房介绍了二期改造的有关内容。本期将介绍一期主楼部分的更新改造。
项目难点:改造后的实验楼为化学院与医学院共用,实验室类型繁杂;总体建设周期长达5年,部分楼层功能存在不确定性,考验设计的预见性与适应性。

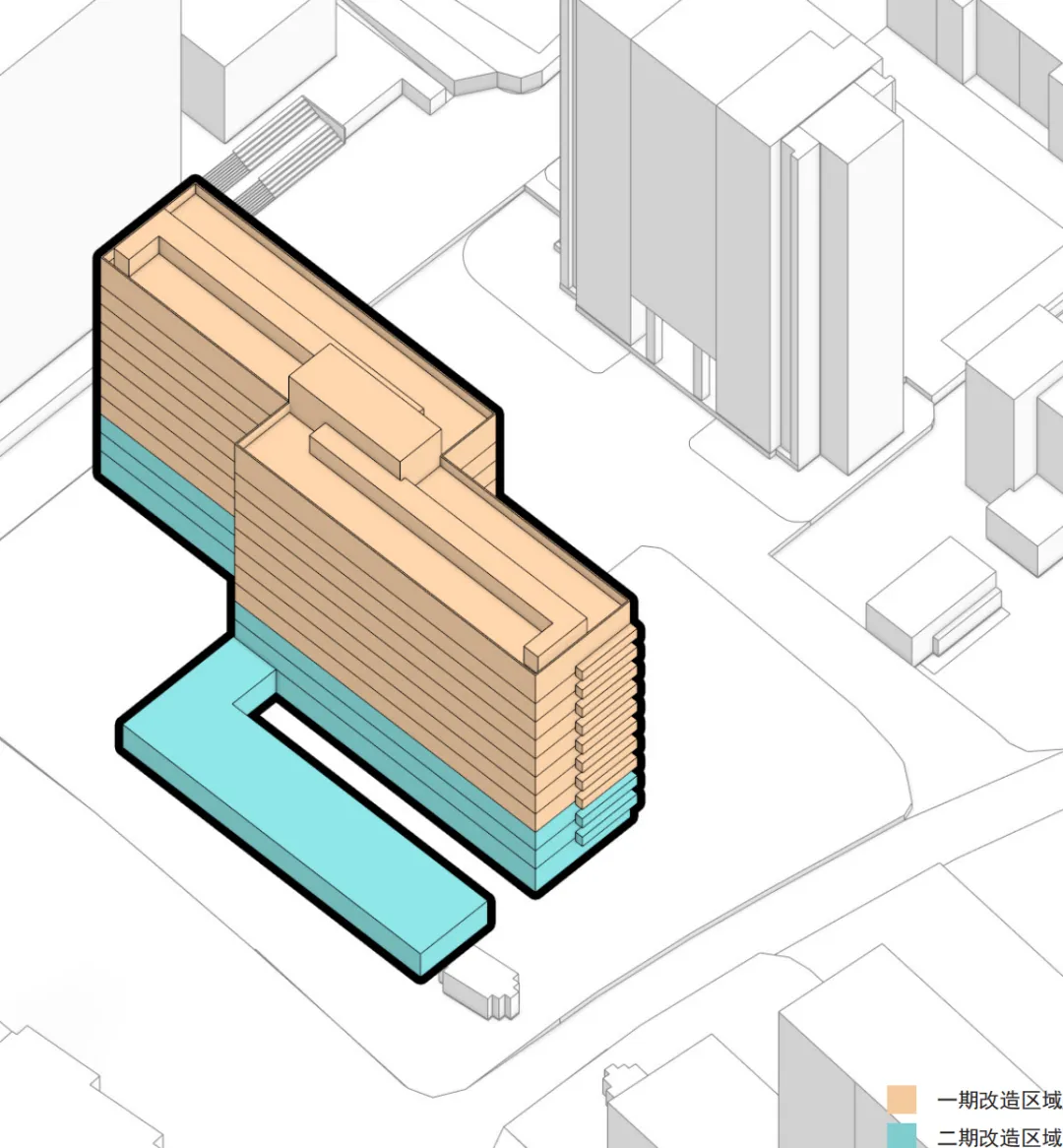

改造设计策略

△ 改造前后的标准层与试验模块

△ 改造前后的标准层布局

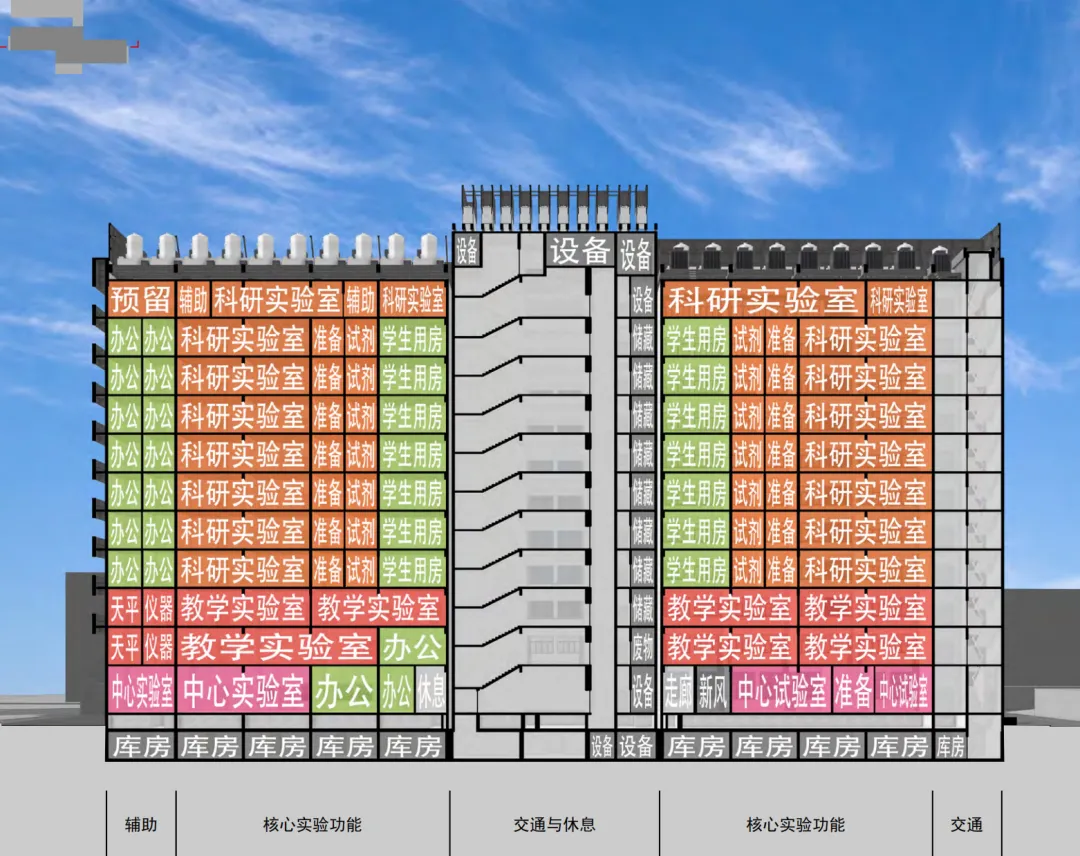

△ “模块化”重构后的功能分布

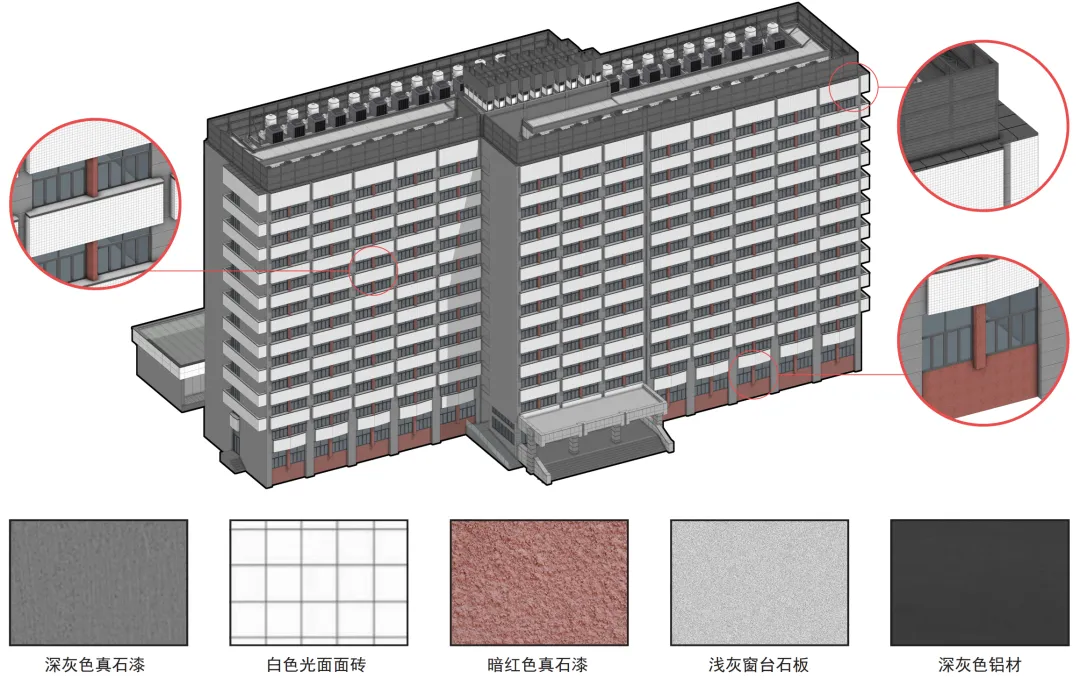

△ 改造前后立面色彩与材质比对

△ 原立面的色彩与材质

△ 改造后的立面色彩与材质

△ 具有八十年代特征的主入口

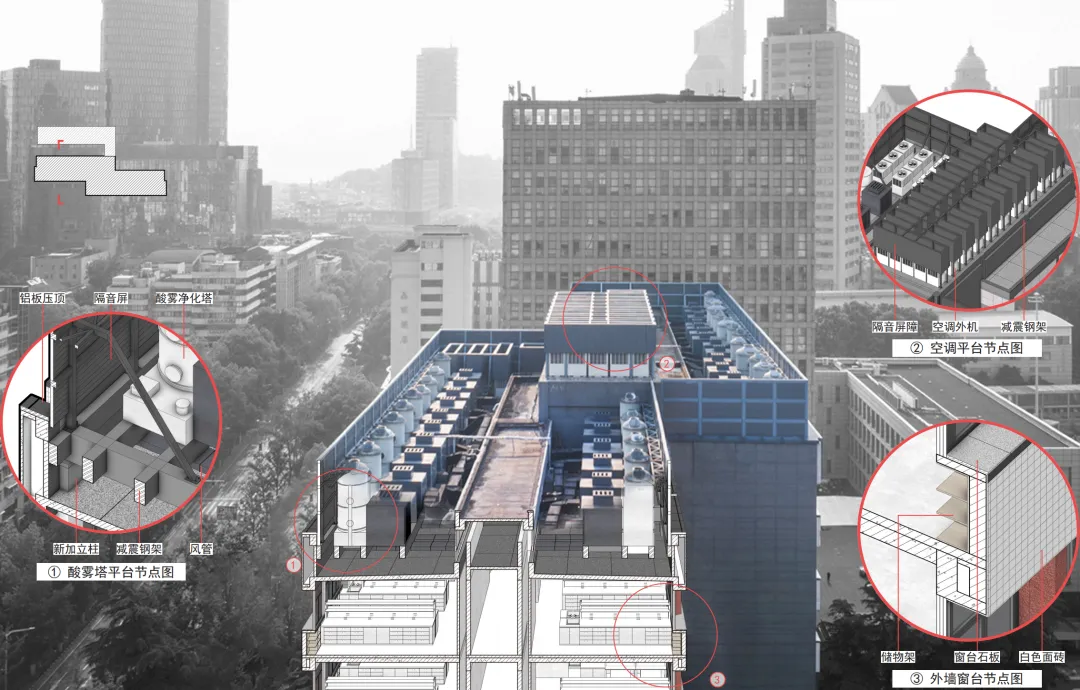

△ 屋顶平台构造节点
改造后实景

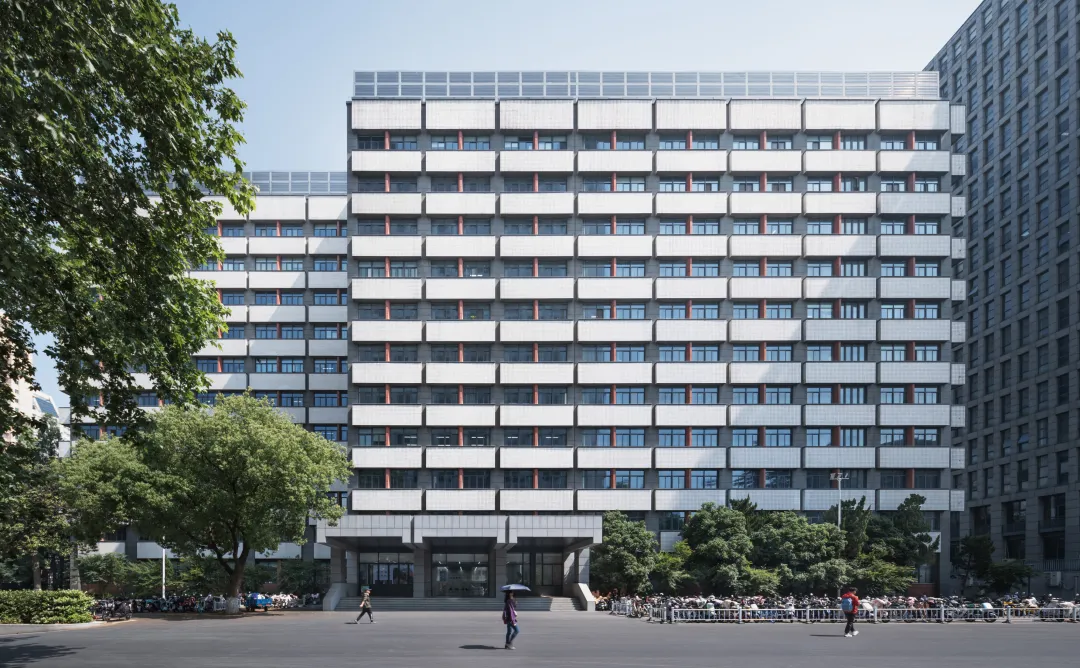

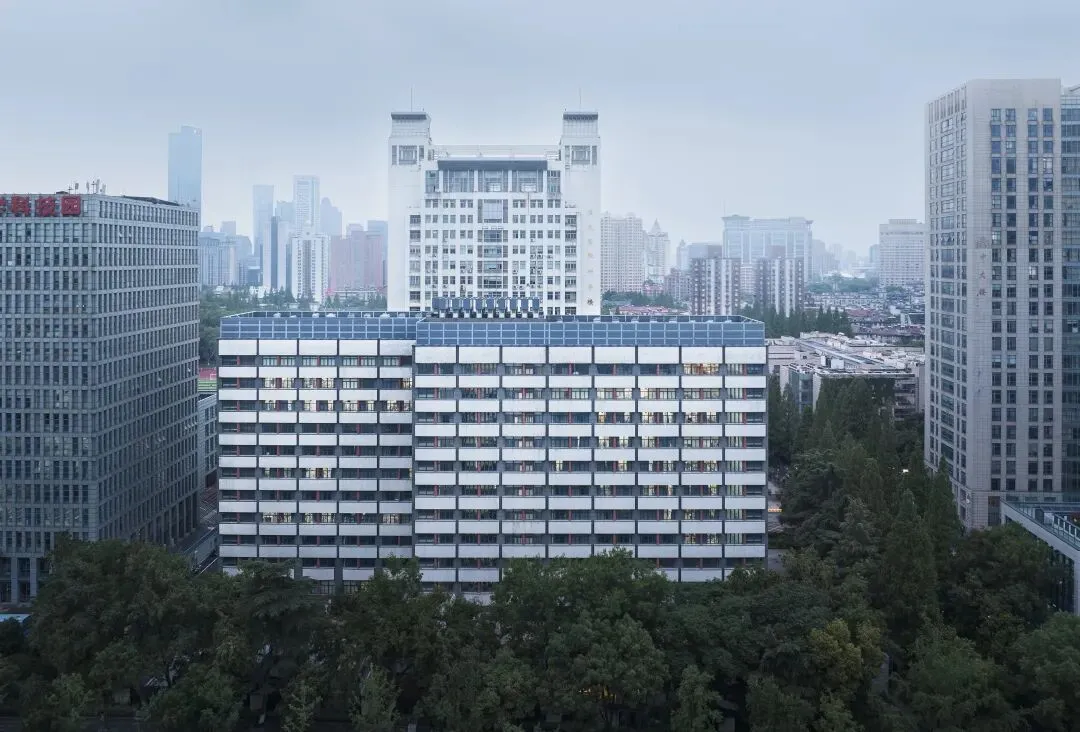

△ 自北京西路一侧看实验楼

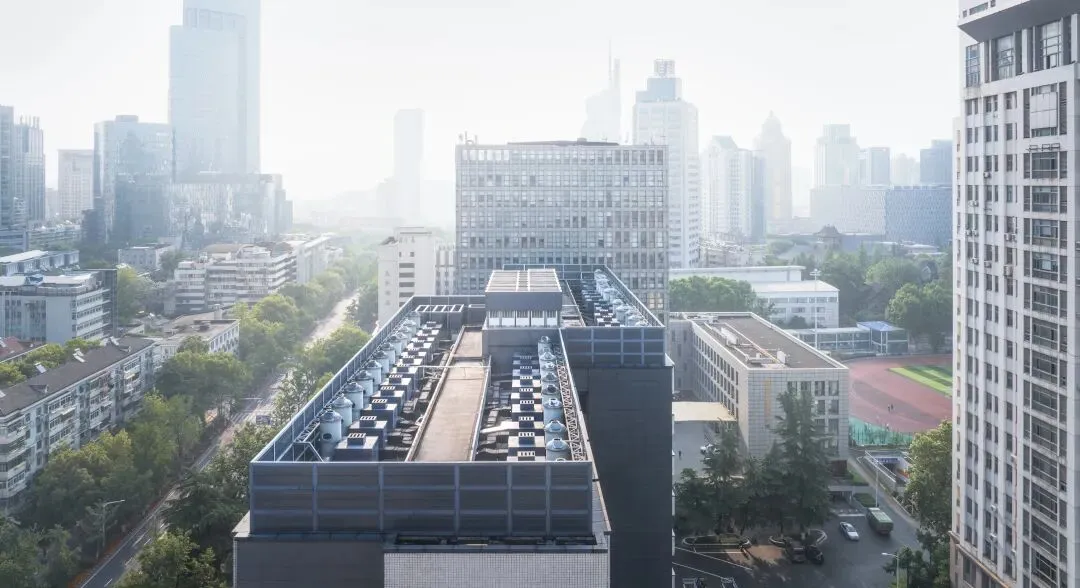

△ 实验楼屋顶设备平台

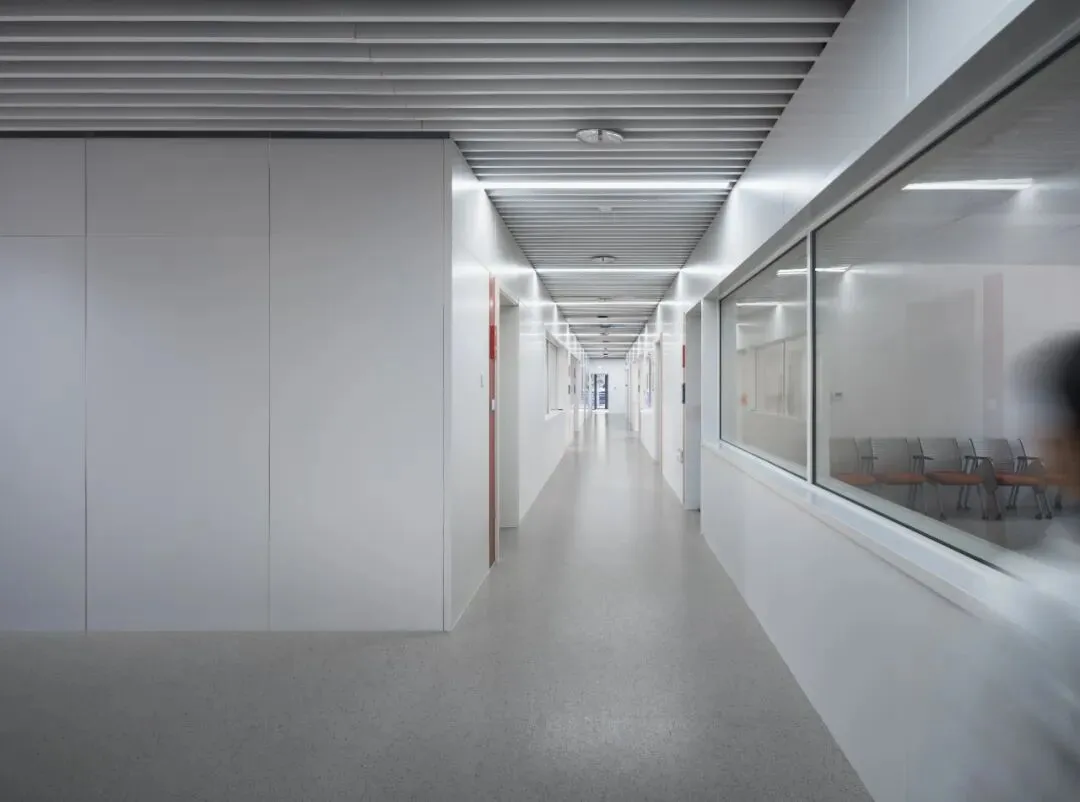

△ 内部走廊(1)

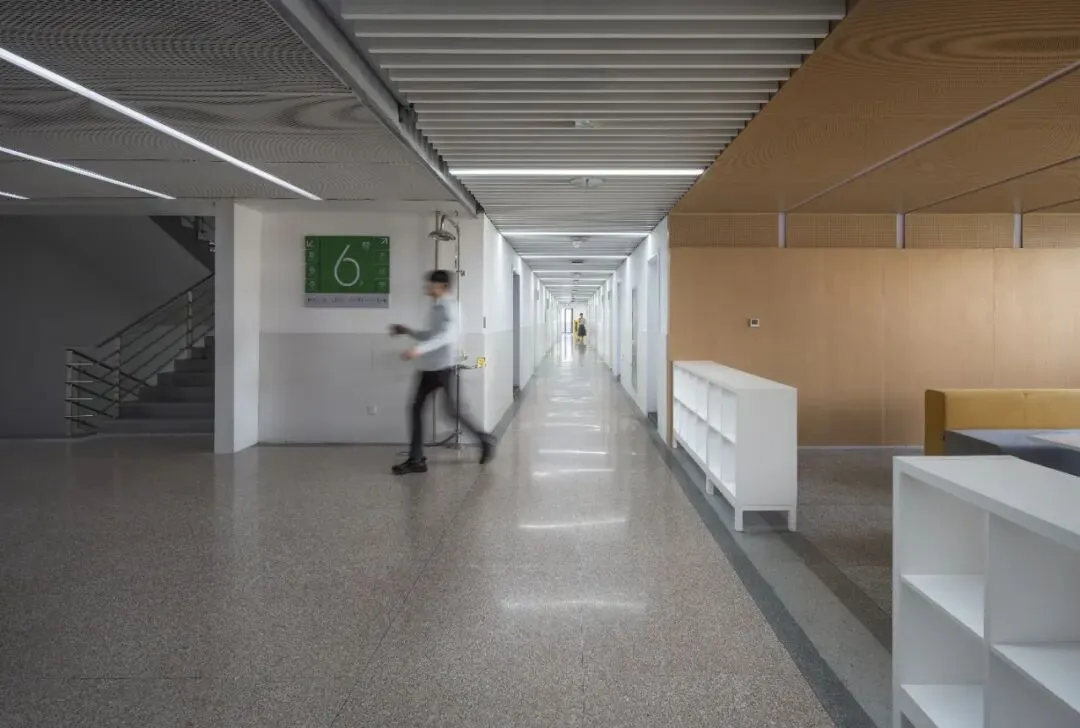

△ 内部走廊(2)

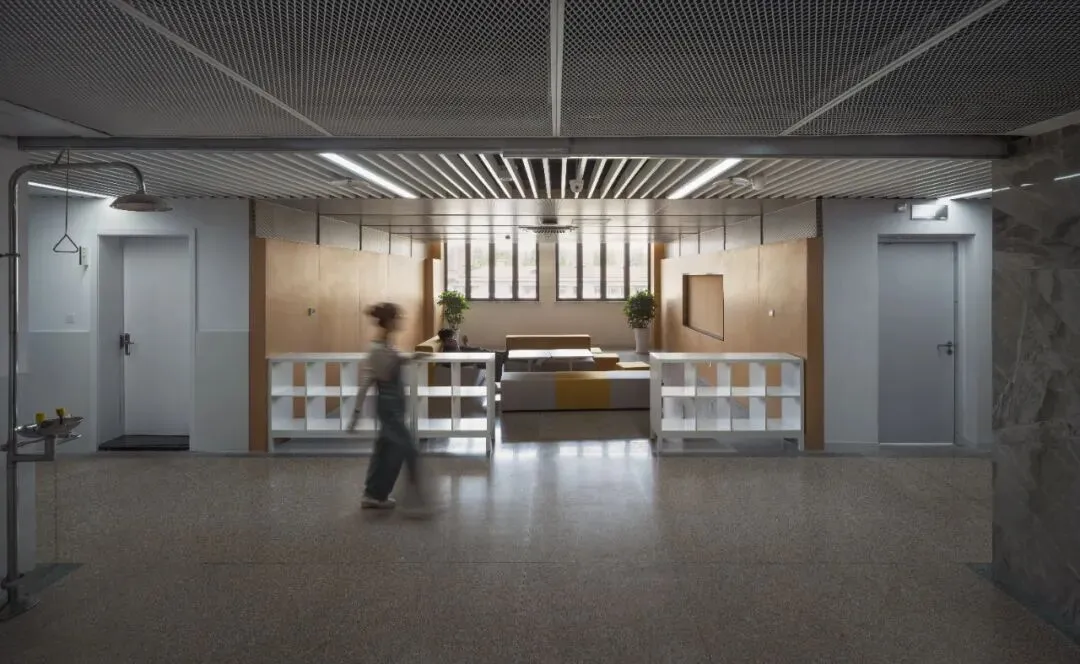

△ 交往与休憩空间
▽ 技术图纸

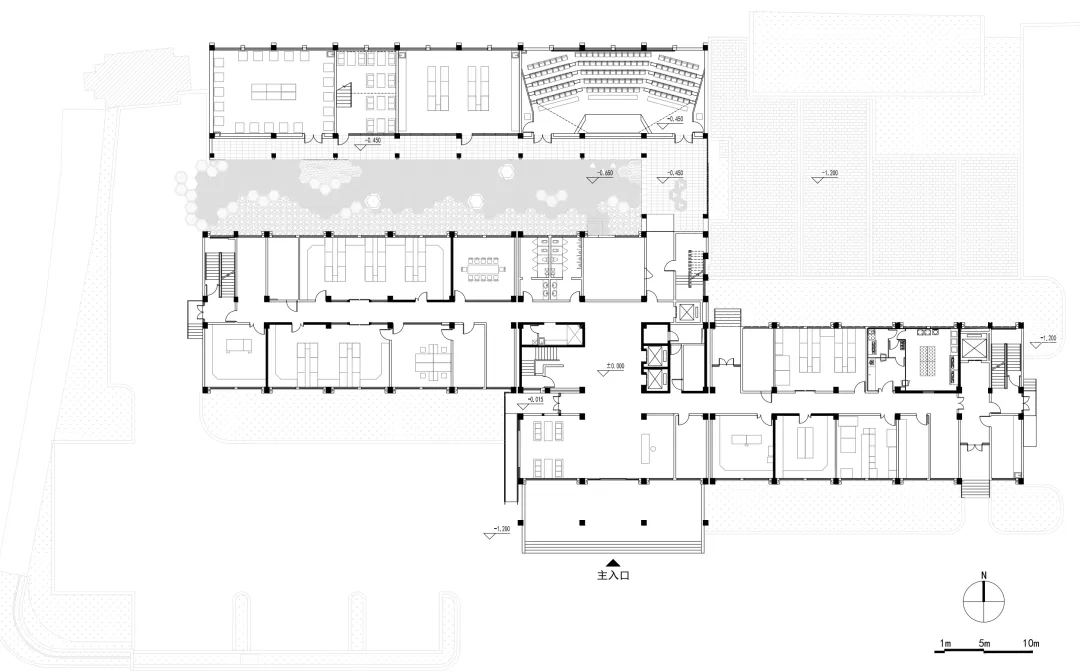

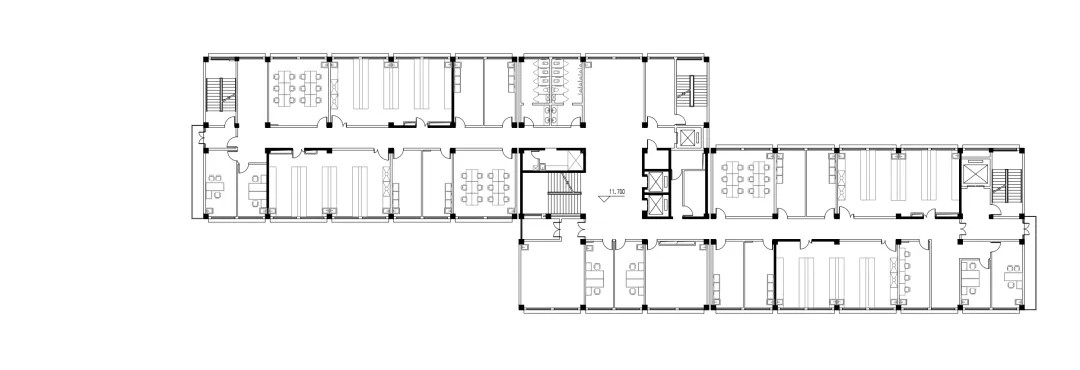

△ 改造后的首层及标准层平面图

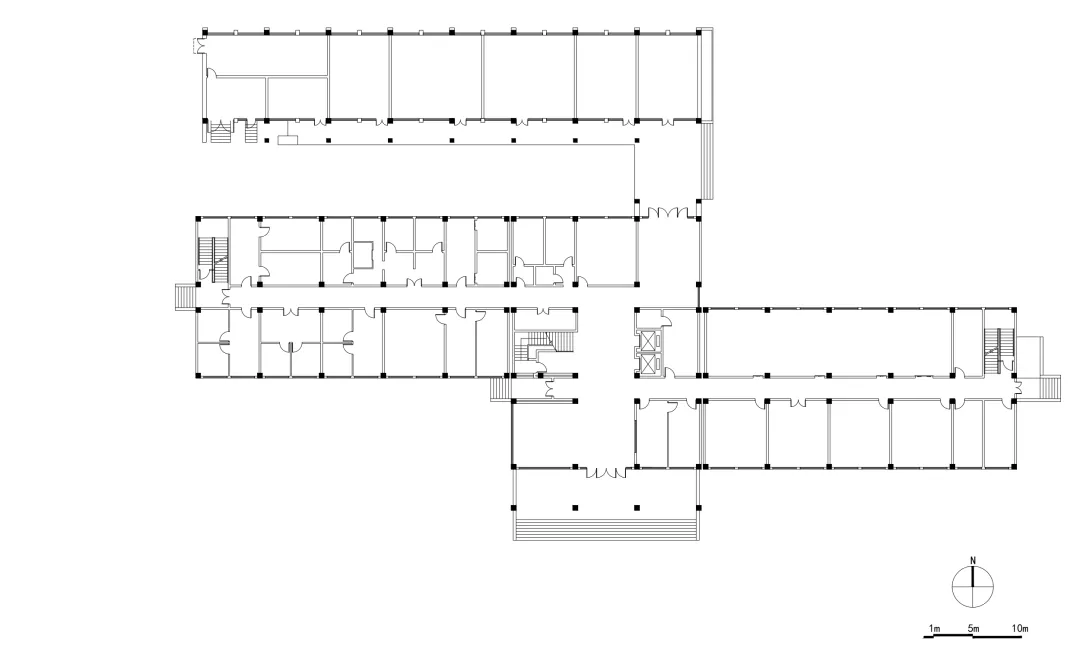

△ 改造前的首层及标准层平面图
项目信息
名称:南京大学实验楼主楼更新改造
类型:改造
地点:南京大学鼓楼校区
状态:已建成
建筑面积:17694.96平方米
设计团队:程超(项目负责),季萍(方案),顾倩(建筑),潘华(结构),陈冬(给排水),李文瑾(电气),王倩(暖通),薛晓辉(幕墙),朱晓艳(内装)
摄影:侯博文
结语
南京大学实验楼主楼的改造项目,属于典型的 “动态不确定性下的渐进式改造”。面对一个充满“变量”的复杂现状,项目引入“标准实验模块”以容纳变化灵活重组,织补立面承载历史,整合技术持续升级,基本实现了与时间共生长的有机更新目标。在飞速发展的当下,许多需要应对技术快速更新的科研、医疗、教育类建筑项目,都面临与本案类似的“功能延迟”。这类项目对建筑师的考验,更多在于如何搭建一个持续解决问题的框架,动态适应,弹性生长,持续更新。而本案对我们的启示则更在于——或许,最好的建筑,并非抵抗时间的坚固堡垒,而是能够与时间同行、在变化中不断自我更新的生命体。
